Требуемые документы
После определения фирмы, занимающейся поставкой электричества, нужно взять в ней перечень документов, требуемых для подачи заявки. В каждом отдельном случае конкретный пакет может отличаться, но чаще всего он состоит из:
- заявки. Чаще всего оформляется по представленному образцу;
- копии документа, определяющего личность заявителя. Чаще всего используется паспорт;
- правоустанавливающих документов на участок, например, выписки из ЕГРН и т. д.;
- копии ИНН;
- перечня планируемых энергопотребляемых устройств;
- расчёта предполагаемой нагрузки;
- плана участка и строений, на котором будет находиться расположение столбов электросети.
Скачать заявку на подключение электричества к земельному участку (образец)
Лучше всего, если расчёт и план будут составляться проверенными специалистами, так как такая работа требует профессионального подхода.
Направить документы можно почтой или передать их лично. Ответ должен быть направлен заявителю в срок, не превышающий 30 дней.
Содержание ответа на заявку о подключении
В случае положительного решения, в ответе будут содержаться два экземпляра договора, а также технические условия подключения.
Договор обязательно должен содержать срок для выполнения работ. Максимальный составляет полгода, чаще всего он и прописывается в присланных экземплярах. Однако реальный срок зависит от того, насколько близко располагаются линии электропередач. Если тянуть электричество придется в черте города, а расстояние составляет до 300, а в сельской местности до 500 метров, то сложностей не возникнет.
По окончании полугода заявитель вправе обращаться в компанию с претензиями, а также в соответствующие органы с жалобами. Если расстояние большое, можно попробовать подождать ещё, так как отсутствие результата может быть вызвано техническими трудностями. Однако, никто не обязан ждать дополнительное время сверх установленного периода.
Необходимые документы
Прежде чем подвести электроэнергию, нужно собрать необходимую документацию, а также подать соответствующее заявление. После совершения этих действий следует обратиться в районную электростанцию.
Данная организация выдает необходимое разрешение на подключение электричества.
Кроме заявления понадобится следующая документация вместе с нотариально заверенными копиями:
- документ, удостоверяющий личность, и идентификационный код налогоплательщика;
- свидетельство, подтверждающее правомочность владения имуществом;
- проект земельного участка и схема подключения электричества к будущему строению;
- разрешение на сооружение постройки для подвода к участку электричества;
- опись подаваемой документации.
Важно! Когда требуемые объекты будут получены, их нужно послать заказным письмом или иным методом. Если чего-то будет не хватать, то уполномоченное учреждение обязано будет в шестидневный срок оповестить заявителя
Часто случается так, что РЭС просит переслать оригиналы некоторых документов, это объясняется необходимостью подтвердить сведения
Вышеперечисленный перечень потребуется для того, чтобы создать технические условия подсоединения
Часто случается так, что РЭС просит переслать оригиналы некоторых документов, это объясняется необходимостью подтвердить сведения. Вышеперечисленный перечень потребуется для того, чтобы создать технические условия подсоединения.
Без этого подключить электричество будет невозможно. В документации должна быть отображена техническая информация об осуществлении мероприятия, учитываются особенности сооружений.
Когда технические условия будут соблюдены, можно начинать подводить электросети
Важно помнить, что технические условия обязаны быть утверждены не позже двух лет со времени создания
В некоторых ситуациях подведение к участку не представляется возможным. Причинами могут послужить особенности технических условий, а также чересчур высокая мощность характеристик сети.
Если осуществить подвод не удастся, то уполномоченная организация обязана сообщить об этом в письменной форме. Маловероятно, что в такой ситуации можно что-то исправить.
Когда подключаться к сети
Многие тянут до последнего и пишут заявление на подключение уже тогда, когда электричество нужно было «еще вчера». Те собственники участков, которые прошли в последние годы через подключение света, рекомендуют оформлять заявление сразу после того, как приобретен участок. Вот почему:
- могут измениться тарифы на подключение, подняться цена на оборудование, которое понадобится для присоединения к сети. Если на данный момент есть необходимая сумма, которая нужна для подключения, лучше сделать это сразу. Например, раньше можно было подключиться всего за 550 рублей, в 2023 году уже придется платить гораздо больше;
- может измениться процедура подключения. Как правило, она упрощается, но может получиться так, что через некоторое время потребуется больше документов;
- при подписании договора может пройти много времени до подключения. Может получиться так, что электричество на участке появится позже, чем необходимо;
- при строительстве дома нужно использовать электроприборы, например, бетономешалку;
- электричество может понадобиться еще до того, как будут проводиться строительные работы с использованием электрической техники. Например, когда для обеспечения участка водой будет пробита скважина, вода из которой подается с помощью электронасоса.
Электричество может понадобиться еще на начальных этапах строительства. Фото: https: z500proekty.ru
Сроки подключения
Для проведения работ по техническому присоединению участка к электросетям для сетевой организации установлены сроки от 6 месяцев до 1 года. Подключение электричества к участку в черте города должно быть произведено в течение полугода, если электрические сети расположены не далее чем в 300 м от объекта. Подключить электричество участку деревне должны в такие же сроки при условии, что электросети находятся не далее 500 м. Если расстояние от границы земельного участка заявителя до электрических сетей превышает указанное расстояние, работы по присоединению производятся в течение 1 года.
Характеристики трубостойки для ввода электричества
Изделие имеет следующие параметры:
- Высоту.
- Величину заглубления.
- Размеры поперечного сечения.
- Отметку установки кронштейнов для крепления щитка.
- Сопротивление контура заземления.
Конструкция
Стойка представляет собой вкопанный в землю металлический стержень. К нему приваривают следующие элементы:
- В верхней точке — петлю под натяжной зажим для СИП.
- На удобной для обслуживания высоте — кронштейны для шкафа.
- Несколько ниже — болт или шпильку для подключения к заземлению. Ее нельзя окрашивать.
Электрод-заземлитель (уголок или прут) вбивают рядом в грунт на глубину не менее 3 м.
Куда обращаться?
Часто граждане не видят разницы между поставщиком электроэнергии и электросетевой компанией. Поставщик электроэнергии, который является последним поставщиком и несет юридическую ответственность за оплату счета за электроэнергию, не является компанией, которая должна заключить договор на подключение электроэнергии к участку.
Поставщик электроэнергии оплачивает ее услуги, а потребитель приобретает электроэнергию у электросетевой компании.
Потребителю необходимо заключить два договора.
- с электросетевой компанией для подключения к электросети.
- Розничные продавцы электроэнергии платят за потребление электроэнергии.
О документах
Для получения разрешения и дальнейших услуг компании. Нужно обратиться к ней с заявлением на подключение дома с таким набор копий документов:
- паспорт и ИНН (индикационный код налогоплательщика);
- документ на право собственности на недвижимость;
- документ на право владения землей;
- расчеты подключения участка к сети. (В них должны быть подробно указаны, все электропотребляющие устройства, а так же быть проведен расчет потребительской мощности);
- документ, подтверждающий разрешение на строительство. (Если речь идет о доме, которому еще только предстоит быть построенным).
Эти документы отправляться заказным письмом на адрес организации, с которой ведется дело. В частных случаях организация может запросить у заказчика оригиналы того или иного документа. После обработки заявки, специально обученные специалисты конторы, создадут и рассчитают приемлемые технические условия для создания проекта подключения дома.
Разрешение на строительство Источник www.architectdesign.ru
Организация вправе и отказать в присоединении и энергоснабжении участка в том случае, если сеть, к которой заявитель хочет подключиться не подходит по рассчитанной мощности по заданному расчету. Или запрос по проведению работы будет чересчур сложный в исполнении и будет нести сложность для других потребителей той же сети. Например, будет нужно вскрывать асфальт на проезжей части для прерывания траншеи к дому.
В условиях указана основная информация о технических составляющих ввода электричества в дом, а то есть информация о кабеле, который будет проложен от сети к помещению. После описания данных условий можно приступать к подключению участка к электросетям.
Ввод электросети требует нормальной мощности Источник arenda.zz76.ru
Что входит в услугу подключения к электросетям?
Объем работ и расходы на подключение электричества зависят не только от расстояния, но и готовности участка к присоединению. Речь идет о наличии всех необходимых разрешительных бумаг.
В частности, если речь идет о пустом участке, на который еще не оформлялись никакие документы, застройщику потребуется:
- Получить разрешения на ввод элекричества;
- Получить технические условия (ТУ, техусловия);
- Заключить договор с Мосэнергосбытом;
- Получить согласие от поставщика электроэнергии;
- Закупить и доставить необходимое оборудование: кабели, коробы, счетчики и пр.;
- Нанять бригаду для проведения электромонтажных работ;
- Подписать акт выполненных работ и передать его в Энергонадзор;
- Открыть лицевой счет.
Очевидно, что выполнение всех процессов своими силами займет гораздо больше времени, чем несколько дней у специализированных фирм, оказывающих данные услуги «под ключ». Однако, если стоит задача подключиться максимально дешево, то переходим к следующему этапу.
Подключение к линии СИП
Подключение к линии электропередач выполненной проводом СИП можно сделать с помощью кабеля подвешенного на тросике, а лучше всего использовать другой СИП 4*16 или СИП 2*16.
Для этого вам понадобится:
дополнительный крюк на опору
Универсальные крюки SOT 76 и настенные крюки SOT 28.
Кронштейны Ensto SO 279
Кронштейны IEK КАМ-4000
Кронштейны от КВТ КАБ-25
Кронштейн Sicam PA 69
Крюк универсальный CSC 16
Крюк для плоских поверхностей GHP
Крюк для ответвлений CST 12
Кронштейны Niled CA 16
Кронштейны CT 600, CB 600
2 анкерных зажима
Анкер Ensto SO 243, SO 157.1, SO 158.1, SO 80
Анкер IEK ЗАБ и ЗАБу
Анкер КВТ ЗАБ
Анкер Sicam GUKp
Анкер Niled DN 123

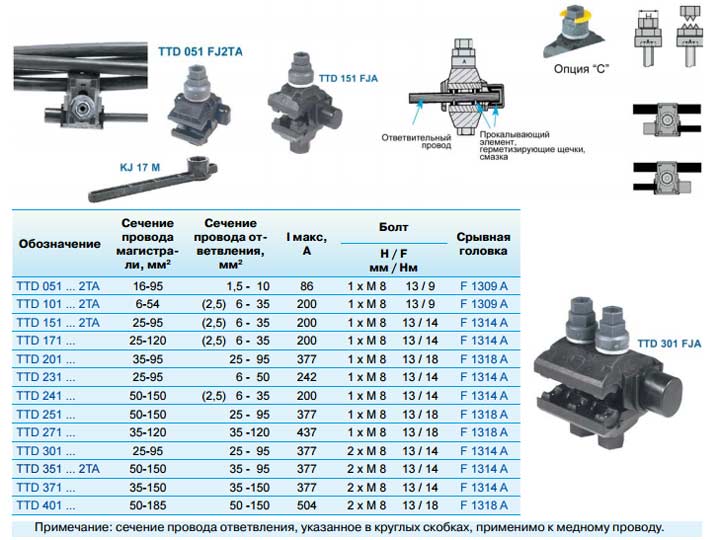

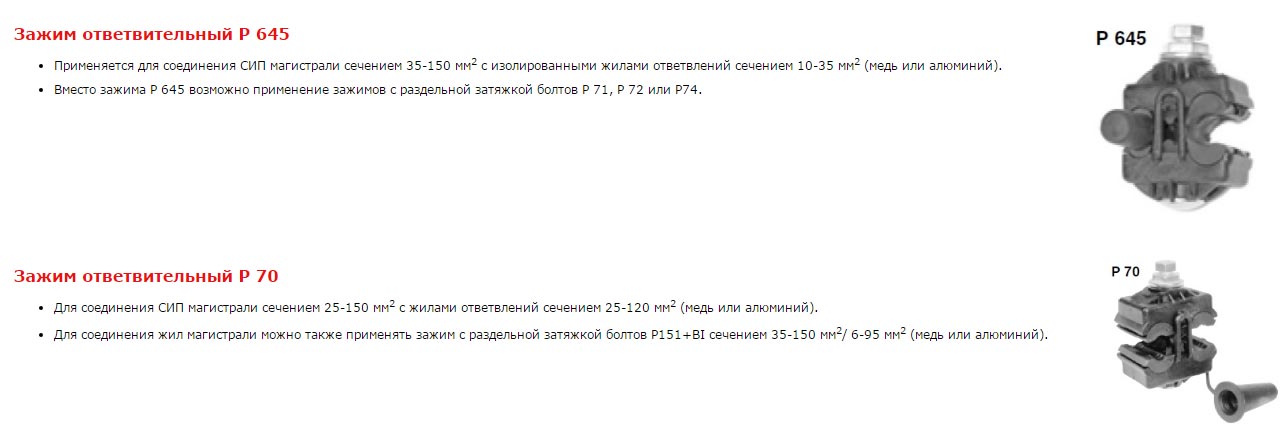

4 или 2 прокалывающих зажима
Зажимы Ensto
Зажимы Sicam
Зажимы Niled
Подробнее о методах подключения можно ознакомиться в статье “Как соединить провода СИП между собой и с медным кабелем”.

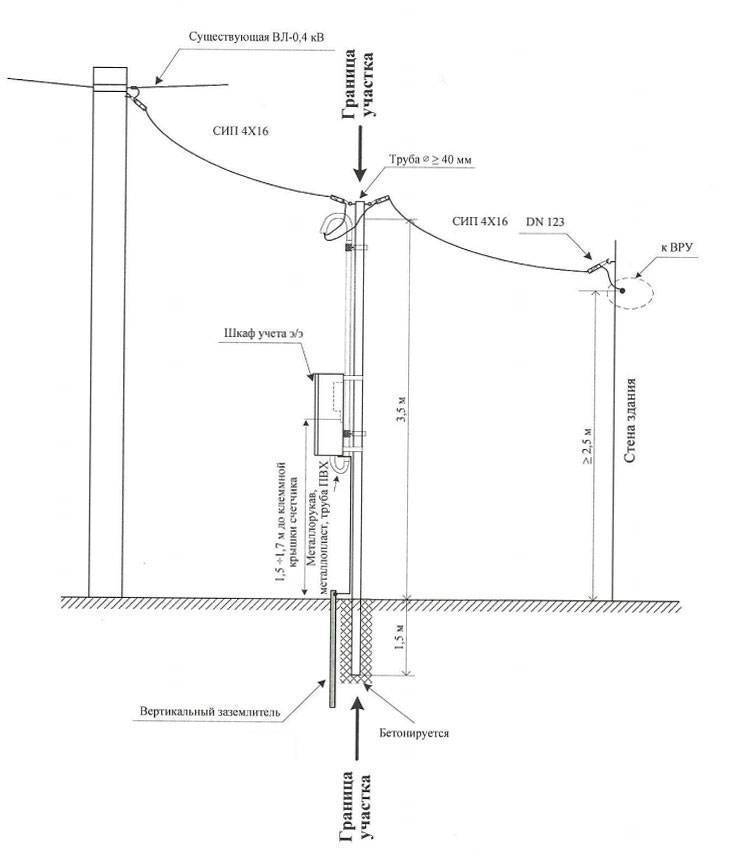

Как лучше сделать опуск СИП по трубостойке до шкафа учета? Не нужно вырезать отверстие сбоку трубы, чтобы запустить туда провод.
Прорезая такие отверстия входа (сверху) и выхода (снизу), вы тем самым ослабляете всю конструкцию, а также открываете доступ влаги во внутрь. Если грубо взять скорость коррозии в 0,1мм в год, плюс учесть толщину стенок в 3мм, то лет через десять ваша стойка просто упадет.
Скорее всего учет не примут и заставят переделывать.
Поэтому СИП должен спускаться снаружи, защищенный трубой, либо атмосферостойкой гофрой ПНД (черная).
Для СИП 4*16 используйте гофру диаметром минимум 32мм. Будет удобнее заводить. Использовать ПВХ материал нельзя. В мороз все это полопается и прослужит на улице не более одного двух сезонов.

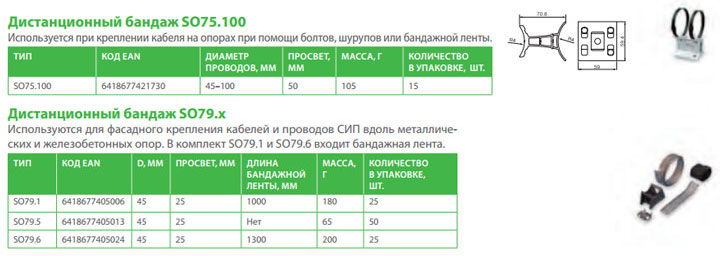

Еще один из вариантов – использование специальных дистанционных зажимов или бандажей. Вот их марки и характеристики с размерами под СИП:

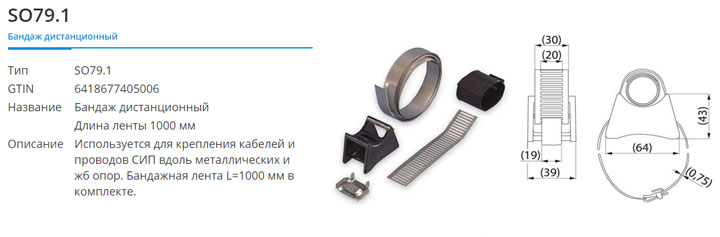

Дистанционный бандаж Ensto SO75.100 и SO79
Дистанционный бандаж Sicam Bic
Дистанционный бандаж Niled Bic
СИП такой материал, который позволяет не прятать его в гофру. Однако по требованиям техники безопасности, любой провод или кабель (даже бронированный), должен быть защищен на уровне до 2м от земли. А шкаф у вас висит на расстоянии максимум 1,7м. Поэтому хотите вы или нет, а прятать его в трубы или гофру все равно придется.
Для крепления труб не желательно использовать простые сантехнические хомуты. Они не атмосферостойкие и все резники со временем рассохнуться и выпадут.
Гофру притягивайте к стойке опять же специальными хомутами для СИП. Иначе от мороза и солнца ПВХ материал хомутов полопается и весь ваш ввод будет болтаться как не понятно что. Для того, чтобы вода не попала внутрь шкафа, СИП опускают и заводят только снизу.
Окончательный ввод от трубостойки до дома лучше выполнить подземным способом, при помощи бронированного кабеля. Хотя каким образом вы будете заводить электричество после точки учета уже ваше личное дело. В технических условиях этого не прописывают.
Только помните, что провод СИП закапывать в землю нельзя!
Если подземный вариант не доступен (есть пересечение с газовой трубой, асфальт), то СИП опять нужно поднимать вверх и тянуть на фасад дома.
Когда данный шкаф у вас был в качестве времянки на момент строительства дома, а потом все таки пришлось выходить кабелем на одну из стен, оптимально в конце строительства будет полностью убрать трубостойку и сделать полноценный ввод в дом напрямую – от столба до фасада.
Монтаж электричества
После составления проекта начинается стадия монтажа системы электроснабжения. Монтаж должен происходить в полном соответствии с проектом, в другом случае возможно возникновение перенапряжение в сети. Каждый элемент системы должен быть установлен согласно проектной схеме. В случае нарушения установки появляется риск возгорания. Если все требования соблюдены, инспектор составляет акт о приемке и выдает разрешение на дальнейшую эксплуатацию электричества на данном земельном участке.
Следующим этапом является приезд специалиста энергосберегающей компании. Он ставит пломбу на все элементы системы, подающие напряжение. Показания электросчетчика фиксируются, и пломбы сохраняются в целостности. Созданный документ подписывается специалистом и владельцем участка.
Особое внимание следует обратить на качественный монтаж систем электроснабжения, так как это обеспечивает надежность и безопасность эксплуатации всей системы. Профессиональные установщики системы рекомендуют при монтаже использовать гофрированные трубы из негорючего материала, заземляющие провода и специальный щит для отключения напряжения в случае достижения максимальной нагрузки
Подача заявки
Два года мы осваивались на участке. Изучали местность, знакомились с местными жителями, искали различные административные заведения, пытались понять насколько дружественно или враждебно окружение. Попутно я изучал подробно законодательство на предмет подключения электричества, читал форумы где люди делились своим опытом и проблемами. И когда сошлись звёзды поехали подавать заявку.
Если вы не знаете кому принадлежат провода и трансформатор, можете сделать запрос в местную администрацию. На письменный запрос обязаны ответить в течении 15 дней.
Когда поймёте в какую компанию обращаться, то пора подать заявку на технологическое присоединение. Для этого потребуется:
- Паспорт (или иной документ удостверяющий личность)
- Доказательство права на собственность подключаемого объекта
- Ситуационный план
- Заполненный бланк заявки. (бланк можете заранее взять в офисе клиентского отдела, либо скачать на сайте компании)
Перечень документов прописан в ПП 861, пункт 14.
Зачастую энергетики хитрят на стадии сбора документов. Они говорят, что им не нужны документы на дом, а необходимы документы на участок. Это лукавство.Зачем они это делают? Ответ прост — согласно ПП 861, подключён будет именно тот объект, документы на который вы подаёте.
Если подадите документы на участок, значит будут подключать участок. Если подадите документы на строение, значит будут подключать строение. “Точку присоединения” располагают на границе подключаемого объекта. Если это участок, то электрощит со счётчиком будет располагаться “возле забора”. Если это строение, то электрощит со счётчиком будет располагаться на стене строения.
Энергетики заинтересованы чтобы потребители устанавливали электрошкафы на границе земельных участков. Так им проще снимать показания со счётчика.
У нас ещё не было никакого дома, по этому подключали участок. Хоть в заявке я упоминал «хозпостройку», но документы предоставил на участок.
Заявка на технологическое присоединение стр.1 | Заявка на технологическое присоединение стр.2 |
Учитывайте, что согласно ПП 861, раздел II, пункт 25(1), подпункт “а”: точки присоединения, которые не могут располагаться далее 25 метров от границы участка, на котором располагаются (будут располагаться) присоединяемые объекты заявителя;
Это значит, что если ваше строение находится далее 25 метров от границы участка, то ставить столбы и тянуть провода по участку придется самостоятельно, за свой счёт.
— Что такое “ситуационный план”?
В качестве подобного плана сделал скриншот участка на Яндекс.картах. В графическом редакторе нарисовал примерные границы участка, распечатал на принтере. И ещё распечатал план участка с кадастровой карты.
Перечень необходимых документов перечислен в ПП 861. Если от вас требуют что-то сверх установленного правительством — является нарушением (см. пункт 11). Если ваш пакет документов соответствует постановлению, сетевая организация обязана принять вашу заявку.
После того как вы подадите заявку с пакетом документов. В течении 15 дней, вам обязаны выслать договор и технические условия (см. пункт 15).
Ситуационный план | Информирование |
После того как вы подадите заявку с пакетом документов. В течении 15 дней, вам обязаны выслать договор и технические условия (см. пункт 15).
Договор технического присоединения стр.1 | Договор технического присоединения стр.2 |
Технические условия стр.1 | Технические условия стр.2 |
Изучение договора и ТУПолучив договор, не спешите его подписывать. Необходимо вычитать побуквенно договор и особенно прилагающиеся к нему технические условия. В технических условиях прописаны работы, которые будет осуществлять каждая сторона. У вас есть 30 дней на изучение документов. Если вас что-то не устраивает, имеете право написать “мотивированный отказ”.
Дело в том, что у компании есть право предложить вам сделать всё и за ваш счёт, а у вас есть право отказаться от этого заманчивого предложения и потребовать от компании привести договор и ТУ в соответствие с законодательством. После того как компания получит ваш мотивированный отказ, они обязаны в течении пяти дней предоставить вам новый договор и ТУ. И в новом договоре вам могут предложить сделать если не всё, то хотя бы частично взять на себя бремя расходов. А вы опять можете отказаться. И так пока договор и ТУ не будут полностью соответствовать требованиям ПП 861. (в такой переписке у нас прошло несколько недель)
Как получить разрешение на подключение электричества
Порядок действий одинаков, хотите вы подключить участок земли без строения или постройку постоянного (частный дом) или временного проживания (дача). Для начала находите адрес энергосбытовой кампании вашего района. Проще это сделать по интернету написав в поисковой строке «адрес энергосбытовой кампании» и добавить название района. Бывают ситуации, когда участок стоит на границе зон обслуживания двух организаций энеросбыта. Тогда заявка подается в ту, чей столб стоит ближе.
Провести свет в частный дом или на участок можно при наличии технических условий. Выяснить это можно в энергопоставляющей организации вашего района
По найденному адресу отправляют заполненную заявку и пакет документов. В каждом районе перечень документов может немного отличаться, но в основном нужны будут:
- Заявка на подключение (одна из форм и образец заполнения приведены на фото ниже).
- Ксерокопию паспорта, данные которого указаны в заявке.
- Копия свидетельства о праве на собственность.
- Ксерокопию ИНН.
- Перечень всех энергопотребляющих устройств, которые будут подключаться к сети с указанием их мощности.
- Расчет нагрузки.
- План участка и дома в масштабе, на котором указать расположение ближайших столбов электросети. Если на участке или около него есть трубопроводы (газ, водопровод, канализация и т.п.) они обязательно должны быть на плане. На плане дома указать места, где будут установлены электроустановки.
Подать документы можно по почте или лично. Если вы решили принести заявку лично, зайдите в приемную к секретарю, подайте заполненную заявку на подключение в двух экземплярах со всеми документами, на втором (он останется вам) попросите поставить дату принятия документов. При таком способе подачи, вам точно ответят в течение положенных законодательно 30 дней.
Пример заполненной заявки на подключение электричества к участку
Можно отправить заявку по почте. В этом случае ждать нужно примерно 45 суток, учитывая время на доставку почты. Если ответа нет, посылайте запрос вторично или поезжайте и подавайте лично. Такое бывает нечасто, но встречаются и такие ситуации: письмо где-то потеряли, засортировали и т.п.
На фото приведен пример заполненой заявки. Это только один из образцов, формы меняются не реже одного-двух раз в год, так что вам нужно будет найти действующий на данный момент тип бланка и заполнить его.
Что будет в ответе
В письме от «Энергосбыта» вам придет два экземпляра договора по подключению к электросети, подписанных представителями кампании, и «Технические условия на подключение» (ТУ).
Вам нужно внимательно вчитаться в то, что вам прислали, если вас все устраивает, подписываете договор и один экземпляр передаете обратно.
Перед подписанием договора внимательно его прочтите
В договоре прописан срок подведения электричества к участку. Стандартно там стоит 6 месяцев. Этот максимальный срок, отведенный законодательно на выполнение всех работ. По факту, срок подключения сильно зависит от того, на каком расстоянии находится столб от участка. Для городских условий «рядом» означает на расстоянии не более 300 метров, для сельской местности — менее 500 метров.
Если расстояние в этих пределах, вам могут подключить быстрее — через пару месяцев. Если далеко — срок может быть намного больше, чем полгода. Хотя по прошествии этого срока вы можете предъявлять претензии. Независимо от того, когда вам подключат электричество на участок, начинаете стройку тогда, когда вам удобно.
Иногда в договоре стоит расплывчатая формулировка, без указания даты. Например, такая: «Подключение участка №…будет произведено в течение 6 месяцев, но при условии модернизации или ремонта (постройки) понижающей трансформаторной подстанции». Подписав договор, содержащий примерно такой или похожий текст, ждать вы можете годами: пока организация начнет постройку или модернизацию подстанции. Только после этого вам в течение 6 месяцев ваш участок могут подключить к электросети.
Куда подать заявку?
Заявка на подключение подается в ближайшую к земельному участку (объекту) электросетевую компанию с электрическими сетями нужного потребителю напряжения. Потребителю нужно узнать наименование электросетевой компании, которая обслуживает нужный район. Узнать эту информацию можно с помощью поисковой системы в интернете.
Если электросетевых компаний много (больше трех), тогда заявитель может обратиться в местную администрацию с местом расположения интересующих электрических сетей, а там компетентный сотрудник должен ответить об их принадлежности в течение 15 рабочих дней (согласно Правилам технологического присоединения потребителей электрической энергии № 861 от 27.12.2004 г.).
По Правилам технологического подключения не допускается подавать заявки одновременно в разные электросетевые компании за исключением случаев, когда это необходимо для подтверждения надежности электроснабжения.
Потребителю на руку, что электросетевые организации не обмениваются сведениями друг с другом касательно поданных заявок потребителей, поскольку в таком случае несмотря на установленные правила, гражданин может подать заявки одновременно во все электросетевые компании, обслуживающие конкретный район.
Как подать заявку?
По закону заявление на подключение электричества мощностью до 150 кВт можно подать на сайте электросетевой компании. Интересный факт! Практически все сетевые компании предоставили возможность пользователям подавать заявки на подключение даже в том случае, когда мощностью электричества превышает 150 кВт.
Потребитель сам может выбрать, каким способом подать заявку:
- через представителя компании;
- через интернет. Потребителю нужно зайти на сайт электросетевой компании, пройти процедуру регистрации. Чтобы подать заявку потребитель должен знать, какие документы нужны: номер СНИЛС, гражданский паспорт, номер записи в ЕГРИП (для предпринимателей), номер записи в ЕГРЮЛ (для юридических лиц). К заявке нужно приложить копии документов о владении объектом (договор купли-продажи, аренды земельного участка и т. п.; выписка из ЕГРН или копия свидетельства о праве собственности), план расположения энергопринимающих устройств, доверенность (если от имени» заявителя выступает доверенное лицо). План расположения можно сделать самостоятельно с помощью «Гугл карты или Яндекса. Этот документ даст понять энергетикам, где находится объект по отношению к электросетям. Чтобы сделать план, необходимо войти в «Гугл карты», в меню выбрать «Мои места» – «Карты» – «Создать карту».
Как ранее было обозначено, потребителю нужно 2 договора – с электроснабжающей компанией и с энергосбытовой компанией. С 2016 года по закону получить оба договора заявители теперь могут в электросетевой компании без посещения Энергосбыта. Для этого в заявке, в графе «Гарантирующий поставщик» необходимо указать наименование энергосбытовой компании.
К заявке нужно приложить копии таких документов (для физических лиц):
- паспорт;
- свидетельство о постановке заявителя на учет в налоговой службе;
- доверенность – при необходимости.
С 2020 года по закону электросетевая компания обязана направить заявителю все документы по технологическому присоединению в электронном виде, включая договор энергоснабжения (если потребитель этого захочет). Об этом заявитель должен уведомить сетевую организацию при подаче заявки.
Подключение электроэнергии
- Подключение 220 вольт к дому
- Подключение 380 вольт к дому
- Провести электричество в дом
- Трубостойка под ключ
- Подключение электричества к дому
- Трехфазный ввод электричества в дом
- Подключение электричества на даче
- Ввод электричества в дом
- Ввод электричества в квартиру
- Воздушный ввод электричества в дом
- Установка трубостойки для ввода электричества
- Выполнение техусловий МОЭСК
- Подземный ввод электричества
- Вынос электросчетчика на столб
- Замена электрического ввода
- Установка трансформатора в СНТ
- Строительство ВЛ электропередач
- Электричество в доме
- Электрический столб на участке
- Установка солнечных батарей
- Аренда автовышки
Как провести электричество на участок без построек
Подключение электричества к участку можно условно разделить на два этапа:
- Подготовка документов для получения разрешений (технические условия);
- Электромонтажные работы по подключению электроэнергии.
Шаг 1 — получить техусловия
Чтобы получить необходимые согласования и подключить электричество к участку, в местную энергоснабжающую организацию нужно подать следующие документы:
- заявление на подключение участка к электросетям (2 экз.). Один экземпляр заявления с пометкой сотрудника энергосбыта о принятии документов остается у заявителя;
- копия паспорта и нотариальная доверенность, если от имени владельца выступает доверенное лицо;
- копии документов о праве собственности на участок;
- перечень потребляющего электроэнергию оборудования на участке;
- план участка с официального сайта Росреестра с указанием ближайшего столба линии электропередач и расположения инженерных сетей на территории (газопроводов, водоснабжения, связи и т.д.). План участка можно распечатать из карт яндекс или google, отчертив внешние границы красным.
По закону срок рассмотрения документов не более 30 дней. В течение этого срока заявителю по почте будут отправлены два экземпляра договора на подачу электроэнергии и технические условия на подключение.
В техусловиях указывается:
- предельно допустимая мощность потребления электроэнергии;
- тип электросети (одно- или трехфазная);
- напряжение 220 В или 380 В.
Образец техусловий на подключение электричества
Шаг 2 — заказать проект и монтаж
После получения техусловий следует подготовить проект подключения участка к электросети. Подобные проекты делают специализированные компании или электроснабжающие организации. Второй вариант предпочтительнее, т.к. проект утверждается электроснабжающей организацией. Подключение участка будет проведено на основании утвержденного проекта, отступления от которого запрещены.
В договорах обычно предусматривается подключение в течение 6 месяцев. На практике это происходит гораздо быстрее, если нет препятствующих обстоятельств. До того, чтобы знать, как провести электричество на участок без построек, заказчику нужно определить расстояние от участка до ближайшего столба (места подключения). Если это расстояние более 25 м, заказчику придется установить (обычно за свой счет) дополнительный столб.
Если линия электропередач находится на большом расстоянии, это усложнит подключение. В таком случае перед тем, как подключить электричество к земельному участку, придется искать подрядчика, оформлять все необходимые документы на строительство линии электропередачи к участку и только после этого проводить линию.
Сколько стоит провести электричество на участок
Стоимость подключения электричества к земельному участку зависит от конкретных объемов работ. В настоящее время средняя стоимость таких работ составляет около 55 тысяч рублей. В эту сумму входят:
- стоимость составления и согласования проектной документации на подключение;
- стоимость монтажных работ.
Если участок удален от линии электропередач и нужно устанавливать дополнительный столб, то к стоимости подключения добавится цена установки столба под электричество на участке.
Самостоятельная электрофикация дачного участка
Если вы получили на руки все справки, проекты и разрешения, то теперь осталось только подключить электричество к вашему дачному участку. Мы рекомендуем выполнять работу самостоятельно лишь в том случае, если ранее вы уже проводили подобные работы или если ваша специальность связана с электромонтажом.
Чтобы самостоятельно провести электроэнергию на свой участок, вам понадобится:
- Силовые провода и кабели;
- Асбестовая пластина или металлический лист, либо другое не горючие основание для крепления распределительного щита учета на столбе. Материалы подбираются в зависимости от конкретных условий монтажа;
Распределительный щит;
- Автоматические выключатели и УЗО;
- Счетчик электроэнергии;
- Специальные крепления для проводов, монтажный инструмент, измерительные приборы и т.д.
Из всего этого перечня особо внимательно нужно выбирать автоматические выключатели и УЗО. От них зависит не только работоспособность всей техники на участке и в доме, но и безопасность вас и вашей семьи.
Нужно подобрать устройство по максимальному току потребления, ведь резкие перепады напряжения в дачных поселках и небольших деревеньках – это практически обычное дело.
Перед тем, как покупать провода для электрификации своего дачного участка, нужно рассчитать потребную мощность будущих электроприборов. Для монтажа между столбов и подключение от столба к строению, в большинстве случаев достаточно алюминиевого провода с сечением 6 мм². Но если вы планируете подключать у себя какие либо силовые приборы: бетономешалку, циркулярную пилу, сварочный аппарат или водонагреватель, то лучше взять провод сечением 16 мм². Помните, для питания таких электроприборов нужна отдельная линия от распределительного щита, во избежание перегрузки и перепадов напряжения.
Чтобы определить необходимую длину проводов, нужно произвести расчеты по заранее составленному плану. Для запаса к получившейся длине добавляем 5%.
После расчета и покупки всех необходимых материалов и инструментов, можно приступать к монтажу столбов с проводами и распределительного щита.
Для этого необходимо установить столбы для проводов. Они устанавливаются согласно плану, от места где будет производиться подключение линии к центральному электроснабжению и до вашего дачного участка.
После монтажа проводов, приступаем к установке распределительного щита учета, он должен монтироваться на несгораемую поверхность. Если у вас установлены деревянные столбы, то необходимо защитить место установки асбестовой или металлической пластиной. По технике безопасности, последний столб, на котором расположен щит, должен находиться на расстоянии не менее 10 метров от любых построек.
Установку и непосредственное подключение счетчика электроэнергии в распределительном щите должен выполнять квалифицированный электромонтер, являющийся сотрудником электроснабжающей организации. По завершению он пломбирует щит учета и дает гарантию на свою работу.
Самостоятельное вмешательство в схему учета электроэнергии преследуется по закону. А налагаемый при этом штраф, составляет сумму, превышающую потребление электроэнергии за несколько месяцев.
Независимо от того, электрифицируется садовый домик или проводится электричество к жилому дому, нужно обязательно сделать контур защитного заземления. Помимо этого в каждом подсобном помещении нужно установить отдельные автоматические выключатели и УЗО, которые защитят линию от перегрузок, а человека от поражения электрическим током.
После проведения всех монтажных робот перед тем как подать напряжение тщательно проверяется правильность сборки схемы и отсутствие возможных коротких замыканий. Конечным этапом электроснабжения является подача напряжение и контроль его наличия на всех участках схемы согласно утвержденному проекту.
