Порядок и правила подключения к электрическим сетям

Содержание ТУ, соблюдение требований

Для того чтобы получить положительный результат на техусловия для подключения электричества для физических лиц, в том числе 380 В, на участке должны соблюдаться определенные требования. В первую очередь они касаются безопасности – например, наличие заземляющего контура. Помимо этого, ТУ включают следующую информацию:

  • Адрес дома и паспортные данные заказчика.
  • Вид объекта – для частника это жилой дом.
  • Характеристики сети – количество фаз, мощность.
  • Предельная нагрузка.
  • Требования к счетчикам.
  • Характеристики устройств защиты.

Таким образом, техусловия – это приложение в виде определенных требований к договору, которые заказчик обязуется выполнить для электроснабжения своего участка. Более того, он должен оплатить расходы на необходимые работы, если таковые понадобятся. Такая необходимость возникает, например, при укладке кабеля в грунт и предварительного создания траншеи, а также, если дом находится вдали от ЛЭП, и требуется установка дополнительных опор.

Видео-пример того, как выполнить ТУ электроснабжения участка:

Коротко о главном

ТУ представляет собой свод правил и требований для подключения дома к электросетям. Они являются частью договора, и требуются при первичном подключении или изменении и модернизации электросхемы. Алгоритм оформления ТУ следующий:

  1. Подается заявление в энергокомпанию.
  2. Заключается договор.
  3. Выполняются требования.
  4. Оповещается Госэнергонадзор на предмет согласия подключения к сетям.

Для чего нужно временное подключение к электросетям на период строительства?

Основные причины временного подключения:

  • Питание строительных машин и оборудования: Во время строительства требуется использование различных машин и оборудования, которые нуждаются в электроэнергии для своей работы. Временное подключение позволяет подавать электроэнергию на место строительства, что обеспечивает бесперебойную работу необходимого оборудования.
  • Освещение: Безопасное и эффективное освещение строительной площадки является одним из важнейших условий работы в темное время суток или внутри помещений без естественного освещения. Временное подключение к электросетям позволяет обеспечить необходимый световой поток и регулировку освещения.
  • Отопление и кондиционирование: В строительных процессах часто требуется осуществлять работы в холодное или жаркое время года. При помощи временного подключения к электросетям на период строительства можно обеспечить работникам комфортные условия работы путем обогрева или охлаждения помещений.
  • Электроинструмент: Для строительных работ требуется использование электроинструмента, например, перфораторов, болгарок и других механизированных инструментов электропривода. Подключение временной электроэнергии на строительной площадке позволяет использовать данное оборудование для всех видов строительных работ.

Процедура временного подключения к электросетям:

Временное подключение к электросетям на период строительства является организационным и техническим процессом, который требует выполнения определенных шагов:

  1. Получение разрешений и документов: Для временного подключения необходимо получить разрешение от энергоснабжающей организации. Также могут потребоваться другие разрешительные документы, включая геодезические планы, проектные документы и договор на временное подключение.
  2. Подготовка электроустановок: Необходимо произвести монтаж временных сетей электроснабжения и обеспечить безопасность работников. Это может включать установку временных электрощитов, разводку проводов и установку средств защиты.
  3. Подключение к электросетям: После подготовки необходимых установок и сооружений осуществляется подключение к основным электросетям. Подключение должно быть выполнено с соблюдением требований безопасности и норм электротехники.
  4. Ведение эксплуатации и мониторинг: После временного подключения необходимо проводить регулярный мониторинг работы временных сетей и проводить техническое обслуживание оборудования. Также следует соблюдать необходимые меры безопасности и контролировать энергопотребление.

Таким образом, временное подключение к электросетям на период строительства позволяет обеспечить электроэнергией различные строительные процессы, обеспечить безопасность и комфорт работников, а также проводить работы в любое время года и в любых условиях.

Разновидности технических условий

ТУ могут выдаваться для подсоединения установок:

В каких случаях получение ТУ является обязательным

Энергопринимающие устройства присоединяются только 1 раз, поэтому собственник получает техусловия однократно.

При изменении формы собственности подключенного объекта или электрической сети, в случае смены собственника оборудования новое подключение не производится и дополнительная оплата за эту услугу не взимается.

Повторное подключение выполняется в следующих случаях:

  1. Когда к электросетям присоединяются новые объекты.
  2. Когда в эксплуатацию вводится оборудование, увеличивающее мощность объекта.
  3. Когда повторно запускаются ранее присоединенные, но выведенные из эксплуатации устройства, в т.ч. те, что были законсервированы более 1 года.
  4. Когда собственник объекта восстанавливает документы о присоединении взамен утерянных.
  5. Когда изменяются параметры: надежность энергообеспечения, количество вводов, схема внешнего подключения.

Порядок процедуры

Процедура подключения электричества на участке начинается с взаимодействия с энергоснабжающей компанией.

Способы обращения и подачи документов существуют следующие:

После проверки всех документов и получения разрешения на подключение к электросетям происходит заключение договора на техприсоединение. В договоре четко оговорены сроки, в которые осуществляются монтажные работы и подключение оборудования. Как правило, энергосбыт указывает срок до 6 месяцев. Чаще всего срок зависит от расстояния, на которое потребуется протянуть провода.

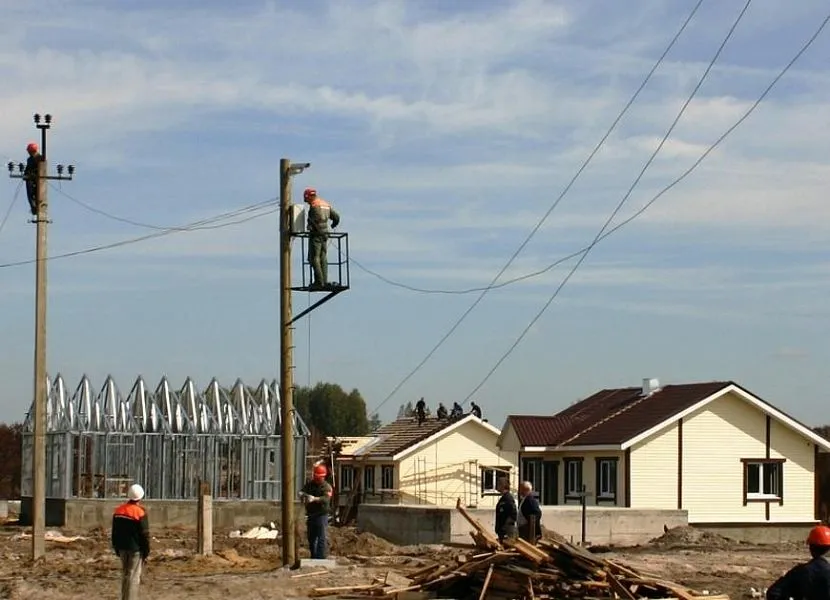

Если столб расположен в непосредственной близости, подрядчик, как правило, укладывается в 1-2 месяца. Если точка подключения находится далеко, то срок работ растягивается. Кроме того, следует учитывать погодные условия и время года: зимой установка новых столбов не производится. К договору прикладываются технические условия, после реализации которых начинается этап монтажа оборудования.

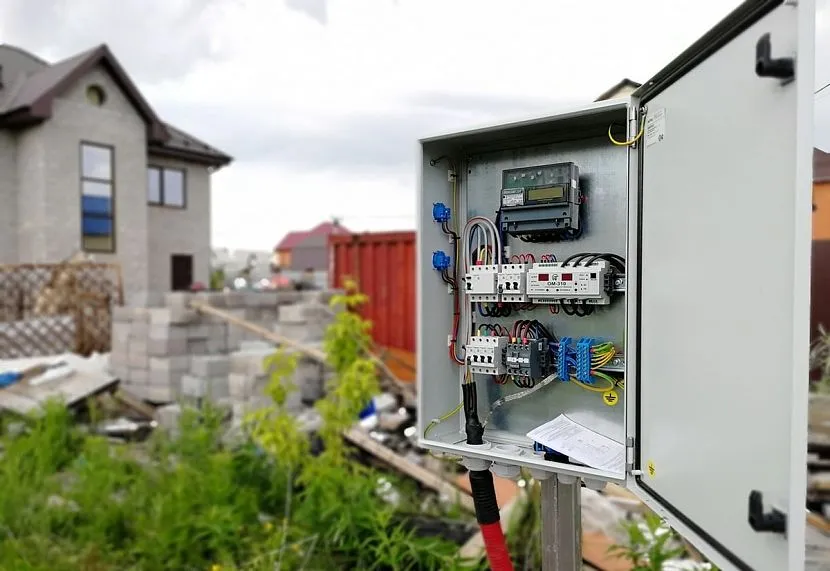

На этом этапе производится установка счетчика, вводно-распределительного устройства (ВРУ) и прокладываются кабели до ближайшего столба ЛЭП или иной точки подключения. Все работы осуществляются в строгом соответствии с техническими условиями.

Специалисты сбытовой организации произведут проверку соответствия, после чего выдадут ряд документов. В первую очередь получают акт ввода. Он выдается после опломбирования счетчика и проверки соответствия ВРУ.

Еще один документ — акт соответствия техническим условиям, выдается после проверки соответствия оборудования всем заявленным требованиям. Напоследок получают акт разграничения балансовой принадлежности, который разграничивает ответственность между собственником и сбытовой компанией.

После подключения электрики и получения всех актов заключается договор энергоснабжения дома.

Плата за подсоединение

Для потребителей, пользующимися мощностью до 15 кВт, при использовании уже имеющегося оборудования, цена подключения составляет за каждый киловатт 550 рублей рассчитанной мощности, при этом составление технических условий входит в полученную сумму. Крупный и средний бизнес за подсоединение платит большие суммы.

Членам некоммерческих товариществ поставка электроэнергии производится по общему счетчику, а плата за присоединение к сетям берется из расчета количества людей, умноженного на 550 рублей, при условии, что каждый гражданин не использует более 15 кВт.

Другие категории потребителей оплачивают услуги соединения по тарифам, определенным местными службами по нормам государственного ценового регулирования. В оплату может включаться создание энергетических устройств по стандартизированным расценкам или типовым ставкам, утвержденным РЭКом.

Владельцу строения предоставляется возможность самостоятельно возвести конструкции и протянуть сети по его желанию. В этом случае он платит только за требуемую мощность, акт технологического подсоединения составляет сетевая организация после проверки специалистами.

Выполнение работ согласно техническим условиям со стороны заявителя

Компания, осуществляющая подключение участка к электроэнергии, обязана обеспечить всё необходимое для подключения за пределами владений заявителя. Обеспечение технических условий на территории своей собственности — обязанность самого заявителя.

Заявитель должен:

  1. Оплатить технологическое присоединение в сумме 550 руб. (если осуществляется базовое присоединение, иначе сумма может измениться);
  2. Разработать проектную документацию;
  3. Выполнить непосредственно сами технические условия, прописанные для заявителя;
  4. Уведомить сетевую организацию о выполнении ТУ;
  5. Осуществить осмотр выполненных ТУ совместно с представителем сетевой организации;
  6. Если в ходе осмотра (см. пункт 5) выявлены недочёты — устранить их.

ТУ на подключение к электросети – что это такое и зачем нужно

В качестве регулятора порядка при предоставлении услуг выступают 2 общеизвестных норматива – это ГОСТ и ТУ. Если 1-ый задает государство, то 2-ой конкретное ведомство, в рассматриваемом случае – электроэнергетическая отрасль.

ТУ – это, по сути, свод правил, согласно которым выполняются определенные действия по электроснабжению объекта. В них также содержатся требования к применяемым для этой цели устройствам и материалам, а также электротехнические характеристики. В конечном итоге это гарантирует качество предоставляемой услуги и обеспечивает безопасность потребителя.

Технические условия (ТУ) на электроснабжение объекта имеют определенный срок действия (как правило, до момента смены № в кадастре или владельца участка) – их получение требуется как при первичном подключении электричества, так и повторном изменении сетей. Официально в правилах это выражается следующими пунктами:

  • Подсоединение к сетям нового потребителя.
  • Подключение существующего объекта, на котором ранее электросети не эксплуатировались.


Чаще всего ТУ требуется для первичного подключения дома к системе электроснабженияИсточник ремонт-павловский-посад.рф

Разрешенные объекты для технологического подключения

Нормативными документами определены такие виды объектов:

  • здания и строения, первые вводимые в эксплуатацию;
  • постройки, ранее бывшие в эксплуатации, но для их дальнейшей работы нужно увеличивать мощность;
  • производственные и другие объекты, не нуждающиеся в повышении мощности, но из-за изменения вида деятельности переходящие в иную категорию надежности.

Если у объекта меняется владелец, то в соответствии с порядком технологического присоединения к электрическим сетям повторное подключение не выполняется. Любые претензии от владельца сети к новому собственнику по поводу платы за повторное проведение процедуры являются незаконными.

В следующей статье мы раскроем все секреты подключения к лампочке датчика движения.

Подключение садовых товариществ


Решение о проведении электричества в садовых товариществах решается на общем собрании

Для СНТ и ОНТ официально утверждена особая схема заключения соглашений с сетевыми компаниями, благодаря чему удается добиться вполне ощутимых преимуществ:

  • они получают статус единственных законных представителей садоводов и огородников при решении вопросов о подключении к электросетям принадлежащих им участков;
  • удается избавиться от путаницы индивидуальных обращений частных владельцев по этому же вопросу, поскольку он утверждается общим собранием СНТ или ОНТ;
  • алгоритм действий по подключению становится более понятным.

Для товариществ в этой ситуации достаточно подать заявку на подсоединение в сетевую компанию, основанием для которой является решение общего собрания. Для садоводов и огородников – это обращение в СНТ или ОНТ с просьбой подключить их к электричеству с дальнейшим рассмотрением вопроса самим товариществом.

Дистанционное взаимодействие между сетевой организацией и заявителями

Отличительная черта нового Порядка технологического присоединения к электрическим сетям – цифровизация документооборота и заказа услуг сетевых организаций. Для удобства клиентов на сайтах этих компаний работают интернет-сервисы:

  • личный кабинет потребителя (ЛКП)
  • создать заявку
  • интерактивная карта технологического присоединения
  • калькулятор стоимости ТП
  • оплата по договору ТП
  • другие

Сервис «личный кабинет потребителя» обладает статусом основного электронного канала, по которому осуществляется непосредственное взаимодействие сетевой организации с заявителями. Отсутствие на сайте сетевой организации ссылки на личный кабинет потребителя – нарушение действующего законодательства.

Сетевая организация обязана обеспечить (пункт 8(3) (пункт 12 Правил):

  • принятие от заявителей:
    • заявок на ТП к электрическим сетям
    • документов, прилагаемых к заявкам
  • возможность бесплатного получения заявителем:
    • идентификатора и пароля для регистрации в ЛКП
    • сведений об основных этапах обработки заявок на ТП

В ЛКП размещается  информация, необходимая для заключения договора на ТП объектов заявителя (пункт 105 ФЗ № 262):

  • условия типового договора ТП
  • технические условия (ТУ)
  • счёт для внесения платы за ТП
  • инструкция по безопасному присоединению ЭПУ:
  • полученные от энергосбытовой организации (гарантирующего поставщика):
    • проект договора энергоснабжения (купли/продажи электроэнергии), подписанный электронной подписью
    • наименование и платёжные реквизиты гарантирующего поставщика
    • номер лицевого счёта заявителя

Заключение договора выполняется не в прежнем формате с печатанием на «продукте лесопереработки», а путём выставления заявителю электронного счёта (пункт 103 ФЗ № 262):

  • для внесения платы (части платы) за ТП
  • для оплаты указанного счёта

Выполнение оплаты по счёту – подтверждение согласия заявителя с условиями договора ТП, подготовленного сетевой организацией. В случае несоблюдения срока заявка аннулируется.

Двусторонний процесс подписания документов постепенно превращается в архаичную процедуру. При осуществлении ТП достаточно документов подписанных сетевой организацией и направленных в ЛКП.

На серверах сетевой организации фиксируются любые документальные действия по договору ТП:

  • по результатам выполнения ТУ
  • акты технологического присоединения
  • акты установки и допуска в эксплуатацию прибора учёта электроэнергии
  • акты разграничения балансовой принадлежности
  • акты разграничения эксплуатационной ответственности
  • другие

Документооборот заявителя с сетевыми организациями полностью переведён в электронный вид:

  • заявитель не подписывает никакие итоговые документы
  • электронная цифровая подпись на документах выполняется только сетевой организацией:
  • подписанные документы направляются в ЛКП

Документы в привычном бумажном виде, с живыми печатями и подписями сетевой организации, «на задворки истории» не выброшены.

При необходимости их можно получить в офисе сетевой компании после завершения технологического присоединения (пункт 105 ФЗ 262)

  • в течение 30 календарных дней со дня обращения сетевая компания отправит их потребителю
  • отправление корреспонденции – Почтой России

Использование интернет-каналов при взаимодействии заявителя и сетевой компании сокращает сроки, установленые для различных этапов подготовки и реализации ТП на практике:

  • срок выдачи сетевой компанией оферты договора – не более 5 дней
  • в простых случаях – до 2 дней
  • предельные сроки рассмотрения оферты – 10 рабочих дней
  • предельный срок проведения оплаты по договору – 5 рабочих дней после размещения счёта в ЛКП (пункт 106 ФЗ № 262)
  • срок подключения к сетям – до 6 месяцев

Договор с энергосбытовой организацией (гарантирующим поставщиком) заключается в процессе ТП через сетевую организацию.

Договор купли/продажи электрической энергии на розничном рынке, признаётся заключённым со дня размещения сетевой организацией в ЛКП акта об осуществлении ТП, подписанного со стороны сетевой организации (пункт 105 ФЗ № 262).

Плюсы дистанционного общения между сетевой компанией и клиентом очевидны. Это экономия времени и материальных ресурсов заявителей.

Технические условия присоединения и варианты подключения


Перед подготовкой проекта электроснабжения потребуется получить от «Энергосбыта» технические условия на подключение к электрическим сетям. В них должен быть оговорен весь перечень вопросов, касающихся обустройства энергоснабжения. В техусловия на подключение электричества обычно входят следующие пункты:

  • План разводки по объекту.
  • Тип и место монтажа распределительного шкафа.
  • Перечень защитного оборудования, включая электросчетчик и автоматы.
  • Разбивка подключаемых потребителей на группы.

Перечень документов для заключения договора на технологическое присоединение

Исполнительная однолинейная схема электрощита дома

Для заключения договора между двумя сторонами потребуется подготовить пакет документов, включающий в себя следующие позиции:

  • Удостоверение личности заявителя.
  • План расположения электрических потребителей.
  • Однолинейную схему с указанием класса электрических сетей.
  • Перечень и мощность электрических приемников.
  • Копию документа, в котором подтверждается право на обладание подключаемым объектом.

Также потребуется предоставить ряд документов, касающихся договора эксплуатации имущества общего пользования. К ним должна прилагаться схема внешнего электроснабжения и распределения мощности по отдельным нагрузкам. С большинством из них можно ознакомиться при получении техусловий на электрическое присоединение.

Общий порядок действий при подключении


Собственники линий электропередач обеспечивают подачу электроэнергии от подстанции до конечного потребителя

Прежде всего, нужно разобраться с тем, какими специальными документами регулируется порядок подключения к электросетям. Основной из них – «Правила технологического присоединения к электрическим сетям», утвержденные ПП РФ N 861. Перед ознакомлением с инструкцией по подсоединению следует вспомнить о том, что поставляющие электричество компании делятся на три типа:

  • Генерирующие производители, производящие электроэнергию на законных основаниях.
  • Энергосбытовые – фирмы, которые покупает электроэнергию оптом и продают ее затем в розницу частным потребителям.
  • Электросетевые – собственники линий электропередач, а также силовых подстанций с распределительным оборудованием, трансформаторами и кабельными отводами.

Электросетевые компании обеспечивают передачу энергетического ресурса от подстанции до конечного потребителя.

Представить порядок действий по подключению источника электроэнергии к любому объекту проще всего в виде определенной последовательности действий.

  1. Выяснить, к какой сетевой организации относится подключаемый объект.
  2. Подать заявку на технологическое присоединение.
  3. Заключить договор по выполнению работ, перечень которых содержится в полученных от «Энергосбыта» технических условиях.

К какой сетевой организации подключаться

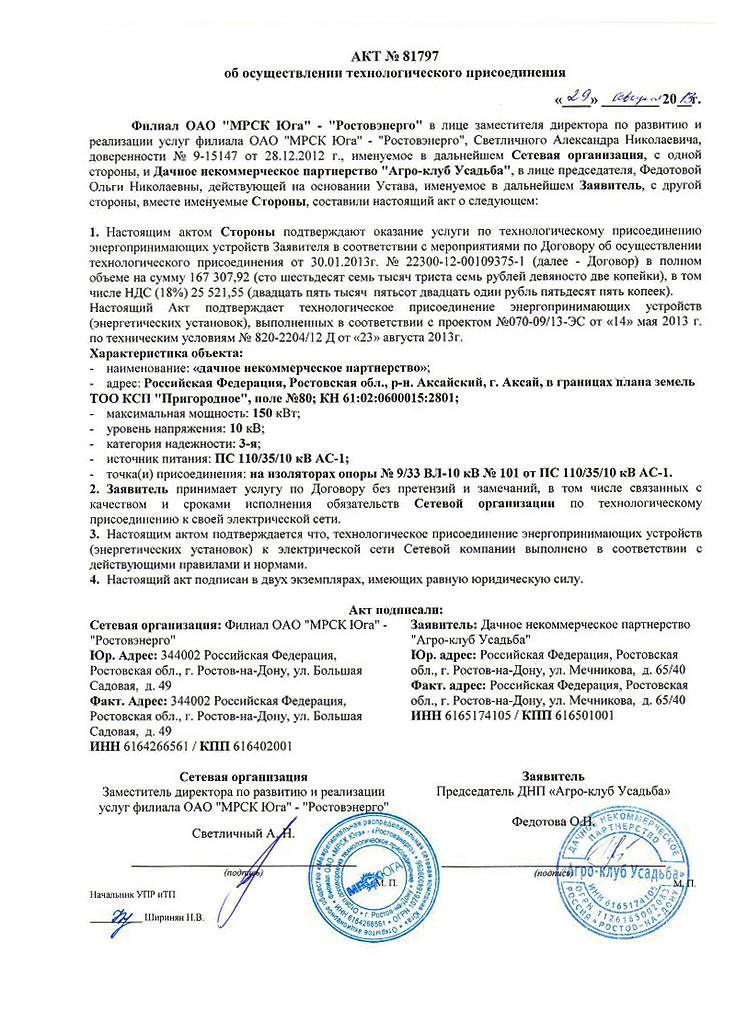

Пример ответа на заявку на технологическое присоединение

Чтобы подключить электричество к любому капитальному объекту, необходимо определиться с сетевой организацией, расположенной в непосредственной близости от него. После того как такая компания найдена, следует обратиться к ее представителю для получения ТУ на подключение к сети электроснабжения и соответствующего проекта договора.

Найти ближайшую к выделенному объекту сетевую компанию можно достаточно легко, если воспользоваться специальным справочником, выпускаемым для каждого региона России.

При невозможности отыскать информацию самостоятельно можно отправить запрос представителю местного самоуправления на предмет выбора удобного для физического подключения сетевого электрохозяйства. В нем должно быть подробно описано место расположения подключаемого объекта, что позволит без труда установить его принадлежность. После этого следует дождаться соответствующего решения, которое должно быть подготовлено в срок не позднее 15-ти суток после подачи запроса.

Цена и порядок оплаты

Тарифные ставки на технологическое присоединение к электрическим сетям определяются Комитетом по ценам и тарифам Московской области каждый год, иногда дополнительно изменяясь в течение года.

При отсутствии необходимости в строительстве объектов электросетевого хозяйства цена техприсоединения к сетям считается по формуле:

Стоимость техприсоединения = С1 + С8*q,

где С1 – стандартизованный тариф в расчете на одно подключение;


C8 – тариф за установку прибора учета электроэнергии;


q – количество приборов учета.

Например, в ноябре 2022 года в Московской области стоимость технологического подключения к электрическим сетям при условии отсутствия строительных работ и установки одного однофазного счетчика составила бы:

стоимость техприсоединения = 10 622,28 руб. + 19 395,77 * 1 = 30 018 руб.

В целом, для расчета стоимости техприсоединения необходимо найти соответствующее распоряжение Комитета по ценам и тарифам Московской области с тарифами, установленными на текущий год, и в зависимости от условий техприсоединения выполнить расчет самому или положиться на расчет, который Вам выставит сетевая организация.

1) потребители первой и второй группы – в течение 5 рабочих дней с момента получения договора о техприсоединении и счета на оплату;

2) потребители третьей группы могут рассчитывать на рассрочку платежа:

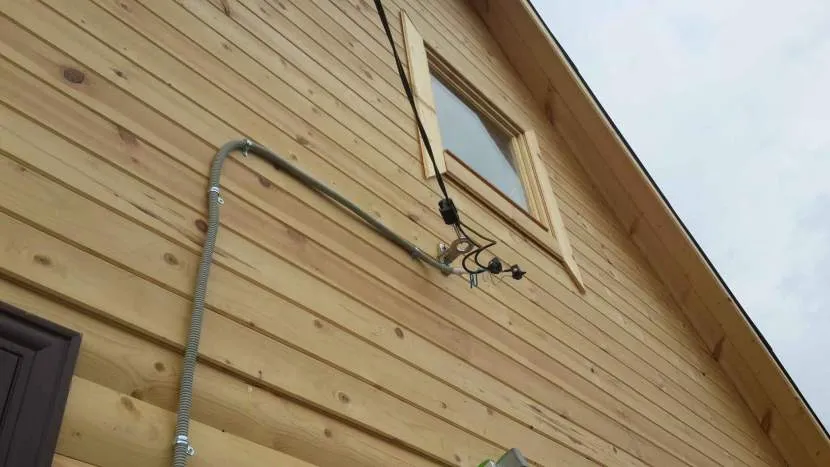

Подключение от столба к дому

Чтобы выполнить такое подключение, владелец дома обращается с заявлением в администрацию сетевой компании с просьбой выдачи разрешения на подключение и использования электричества по условиям компании. Сетевая организация выдает разрешение на самостоятельное подключение, специалисты компании могут выполнить такую врезку за определенную оплату, но частники в большинстве случаев делают это своими руками. Проводку прокладывают воздушным путем или ведут под землей скрыто.

Распространенным способом является воздушное подключение. Электричество подводится по кабелю, который укреплен на несущем тросе с хомутами или используется армированный провод. Для частного строения актуально применять кабель с алюминиевыми или стальными жилами.

Все нормативы и правила подсоединения к электрическим сетям описываются в СНиП, изучив которые пользователь сделает подключение подземным или воздушным способом от столба к дому. После этого вызываются представитель контроля от сетевой организации, он составляет акт приемки, пользование электроэнергией считается законным.

Случаи самовольного подсоединения к сетям

Иногда потребитель пользуется электричеством без документального оформления и не вносит платы за использованную электроэнергию. К таким нарушителям применяют серьезные штрафы, предусмотренные законодательством. Размер финансовых санкций определяется индивидуально для каждого случая. Основными показателями для расчета являются:

  • время несанкционированного пользования электричеством;
  • пропускная способность сети в точке несанкционированного подключения.

Такое правило одинаково актуально для частного сектора и многоэтажных строений. Штраф определяется в соответствии с действующими тарифами на эту потребительскую категорию и с учетом класса напряжения

Во внимание принимается потребление электричества в точке подключения, рассчитанное посуточно, подсчитывается число дней нарушения

Нормативные сроки присоединения

Временное подключение на полгода выполняется в течение 15 суток, если потребительские точки расположены от электрических линий не дальше 300 м. Сюда относятся производственные цеха и юридические фирмы, использующие мощность не больше 100 кВт и физические лица, потребляющие не более 15 кВт. Предельное нормативное расстояние от точки подключения в селе составляет 500 м, в городской черте — 300 м.

Присоединение на год производится для объектов, использующих в работе мощность до 750 кВт. Сроки работ прописываются в договоре технологического присоединения к электрическим сетям между владельцем сети и потребителем. На срок больше двух лет подключаются производства с потреблением свыше 750 кВт, для них электросеть может продлить подключение на предельный срок до 4 лет.

Пакет документов для подключения электричества

Для подключения электрических сетей к строению или участку необходимо составить и подать заявление соответствующей формы в организацию, которая обеспечивает электроснабжение данной территории и получить от нее документ, разрешающий подключение к электрическим сетям. Весь процесс электрификации объекта представлен на нижеследующей картинке.

К заявке в энергоснабжающую компанию прилагается следующий комплект документации:

  • копии кодов идентификации и гражданского паспорта владельца объекта;
  • комплект копий документов, подтверждающих регистрацию собственности.

В некоторых энергоснабжающих копаниях, помимо вышеперечисленных документов, могут затребовать проект электрификации объекта, с детальным планом размещения электроприборов, оборудования и их технические характеристики по мощности. При подключении электричества к участку необходимо приложить к заявлению разрешение на проведение строительных и монтажных работ на нем. Иногда, управляющие компании требуют дополнить заявку оригинальными договорами и актами, подтверждающими достоверность копий.

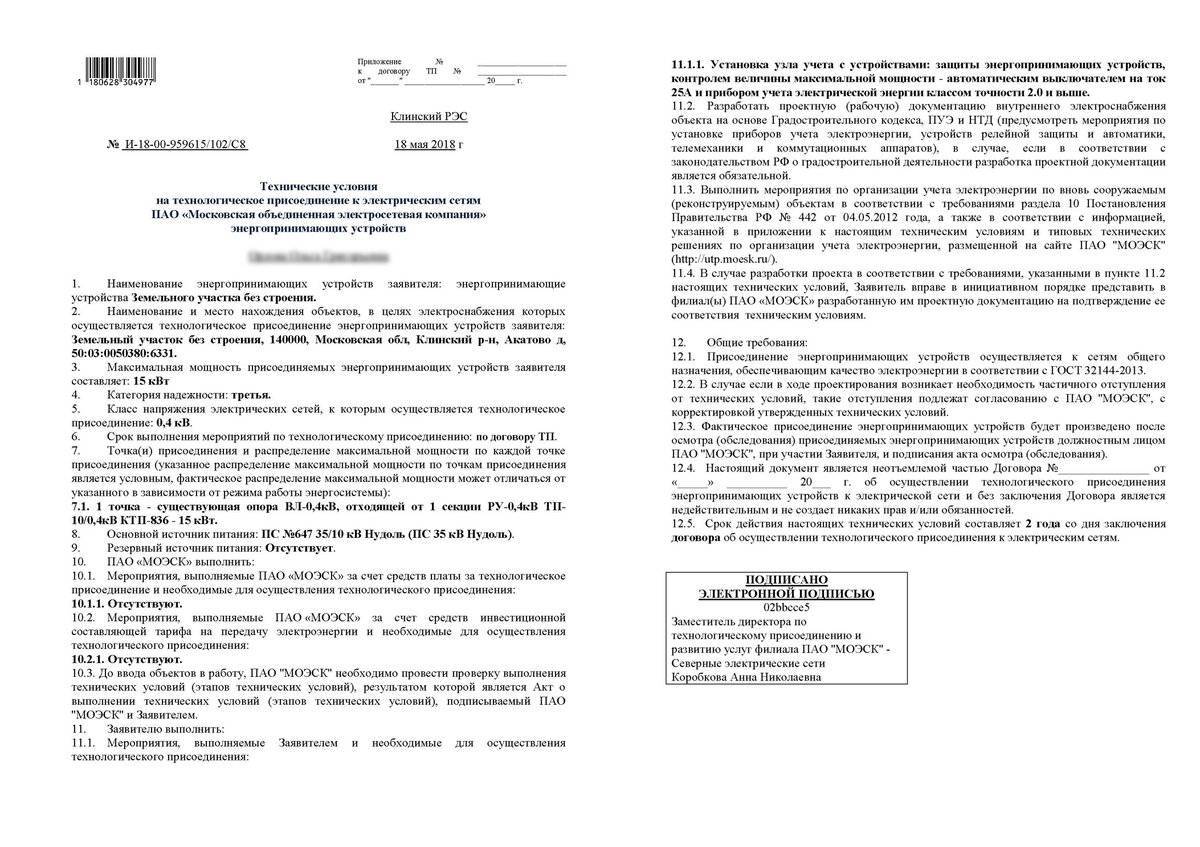

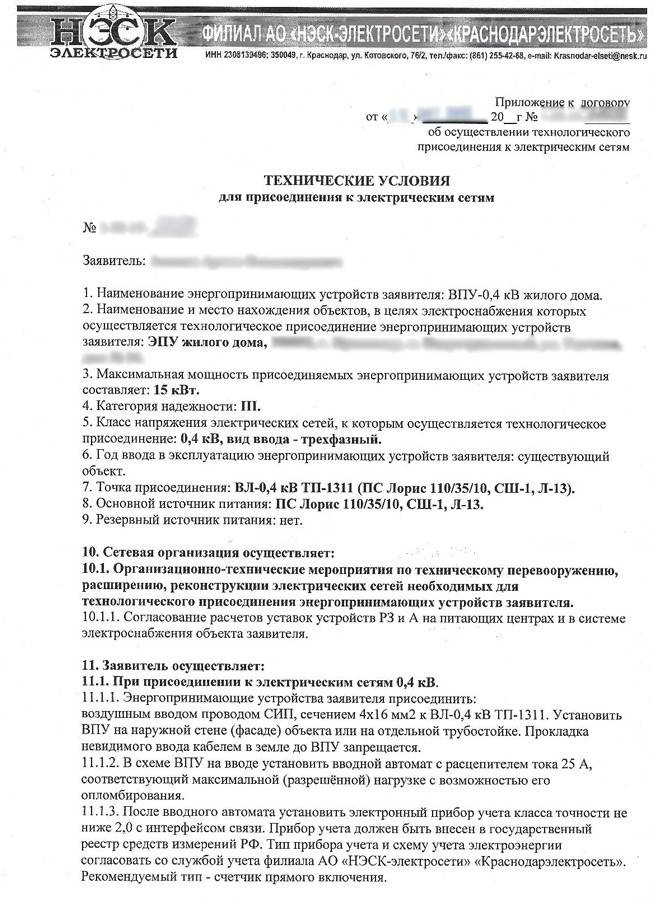

После принятия положительного решения, подразделение районной электрической сети (РЭС) обязано за 1 месяц разработать ТУ на подключение электричества к частному дому или участку, которые владельцу необходимо выполнить в срок до 2 лет. В технических условиях указывается какой тип кабеля или проводов необходимо использовать — для трех фаз или одной. Только при неукоснительном выполнении всех требований технических условий, возможно присоединение объекта к электрическим сетям. После выполнения всех пунктов ТУ, разрабатывается проект присоединения.

Выполнение работ по подключению

После того, как оформление было проведено, необходимо приступить к непосредственному осуществлению работ. Должно быть выполнено всё, что указано в полученных технических условиях. При первичном подключении сетевая организация должна установить, а также ввести в эксплуатацию прибор учёта поступления электроэнергии.

При создании временного подключения важно обеспечить его высокую надёжностьИсточник glavnayatema.com

Дальнейшее выполнение работ определяется тем, какие устройства нужно запитать, где они расположены, имеются ли особенности потребления электроэнергии. После окончания подготовки сетевая организация проверит выполнение и оформит соответствующие акты, которые будут представлены в личном кабинете заявителя.

Присоединение своих устройств заявитель делает своими силами. При необходимости он может получить консультацию у специалистов сетевой компании.


Рассматриваемое подключение может потребоваться при строительстве дачиИсточник electrical-on.ru

Особенности проведения подключения

Для того, чтобы воспользоваться возможностью получать электричество на временной основе, необходимо физически осуществить подсоединение. Для этого могут, например, потребоваться столбы, распределительные и другие приборы, выполнение работ по подключению кабелей или проводов.

Всё это приобретается и устанавливается за счёт потребителя. Однако проведение технологической подготовки объектов представляет собой зону ответственности сетевой организации, которой необходимо контролировать происходящее для обеспечения соответствия нормативам.

В видео рассказано о договоре и технологических условиях для временного подключения:

Видео описание

Договор и технические условия на технологическое присоединение к электрическим сетям.

Важно помнить, что сети, сделанные на временной основе, не могут быть в дальнейшем использованы для осуществления электропитания объектов капитального строительства. В такой ситуации подключение должно быть выполнено заново в соответствии с установленными правилами.. Оплата за выполнение процедуры берётся один раз

В случае изменения формы собственности или организации сторон повторное оформление не требуется

Оплата за выполнение процедуры берётся один раз. В случае изменения формы собственности или организации сторон повторное оформление не требуется.


Технологическое присоединение осуществляется после подписания договора поставщиком электроэнергииИсточник ruscable.ru

Законодательные документы по электромонтажным работам

Основные документы, на которые следует ориентироваться при выполнении электромонтажных работ этого типа, – это:

  • Правила недискриминационного доступа к услугам по передаче электроэнергии. Они утверждены Постановлением №861 от 27 декабря 2004 года. Позже, 10 февраля 2014 года, в связи с произошедшими изменениями в техническом оснащении в эти Правила были внесены изменения Постановлением №95.
  • Правила технологического присоединения энергопринимающих устройств потребителей электроэнергии, объектов по производству электроэнергии, а также объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам, к эл.сетям. Этот документ, на который следует ориентироваться при проведении работ, был принят тем же Постановлением, что и первый, с той же редактурой.

Согласно существующему законодательству в документе непременно должна быть указана максимальная мощность. Если в документах предыдущих форм (АРБП) нет этого параметра, то его переделывают.

Подача заявления и заключение договора

Правила подключения к сетям электроснабжения предполагают обращение в найденную сетевую организацию, владеющую энергетическими объектами, и подачу заявки на присоединение. С ее образцом можно ознакомиться на сайте выбранной компании.

Если клиент не знает, в какую сетевую организацию следует обратиться с заявкой, можно попытаться найти ее через органы местного самоуправления.

Порядок оформления подключения к энергосетям предполагает своевременную подачу предварительно собранных документов в выбранную сетевую компанию и последующее заключение договора. Подать их можно только после того как заявка на подключение утверждена соответствующими службами.
