Стоимость подключения электричества к участку и мощности по закону
Отдельных правил электрификации участков в коттеджных поселках нет, как и правового статуса «коттеджный поселок» или «коттедж». Вместо этих терминов в законе используют «жилой дом», «индивидуальное жилищное строительство» — «ИЖС», — «индивидуальная застройка» и другие. Поэтому в коттеджных поселках действуют общие нормы электрификации земельных участков и частных домов по правилам технологического присоединения.
Любой гражданин РФ вправе при подключении к электросетям получить мощность 15 кВт по третьей категории надежности. Это относится и к участкам ИЖС в коттеджных поселках. Всего категорий надежности три:
- Первая, или приоритетная, — когда объект питается от двух источников электроэнергии. За счет этого обеспечивают надежность подключения. Так к электричеству подключают значимые объекты, например больницы.
- По второй категории надежности объект также питается от двух источников электроэнергии, но требования по надежности ниже. Так, например, подключают школы или другие социальные учреждения.
- По третьей категории подключают большинство потребителей, в том числе все частные дома. Подключение происходит по одной ЛЭП. Такой способ не гарантирует бесперебойную работу, поэтому свет может периодически пропадать.
Стоимость подключения электричества для граждан — 550 Р за 15 кВт. В эту цену не входит электротехническое оборудование: энергопринимающее устройство — распределительный шкаф или трубостойка, прибор учета — счетчик, соединительный кабель. Такое оборудование нужно, чтобы выполнить технические условия подключения. Поэтому итоговая стоимость может варьироваться. Например, в 2020 году МОЭСК предлагал выполнить все технические условия под ключ вместе с самим подключением за 20 000—40 000 Р.
В коттеджном поселке подключение к частной электросети управляющей компании регламентируется правилами лишь частично. С одной стороны, необходимо выделять на участок мощность 15 кВт, с другой — может возникнуть проблема из-за недостатка общей мощности на весь поселок.
УК устанавливает стоимость подключения к электросети по своему усмотрению — фиксированных цен нет. В цену подключения входят и капитальные вложения на устройство сети, и трудозатраты управляющей компании, и стоимость необходимого электротехнического оборудования. Обычно собственники участка вынуждены принимать все условия УК, которые им невыгодны.
Сколько стоит провести электричество
Если расстояние от столба до участка не превышает более 500 метров, а планируемая мощность потребления не превышает 15 кВт (в городе и поселке цены могут отличаться), то стоимость подключения электричества не будет превышать 550 рублей.
Если при подключении используются расценки для коммерческих организаций, то это совсем другие деньги. Так за один кВт можно заплатить от 5 до 10 тысяч рублей. По таким тарифам считается подключение, когда расстояние до столба превышает 500 метров.
Сколько стоит провести электричество зависит от расстояния до ближайшего столба и требуемой мощности
Исходя из этого, при покупке участка нужно обязательно учесть, где расположен ближайший столб электросети, так это напрямую повлияет на стоимость подключения.
Обращаем внимание! Когда ваш участок находится в указанных пределах, а планируемая мощность потребления не превышает 15 кВт, организация не вправе требовать с Вас оплаты за дополнительные работы, даже если требуется модернизация электросети. Получив разрешение и технические условия, вам понадобится проект электрификации участка. Его можно составить самому, но если у вас большой дом, есть технические помещения, есть насосы для подачи воды или другие электроузлы, лучше его заказать у специалистов, таких как ООО «Трансэлектро»
Это позволит Вам избежать лишних проблем при приемке ООО «Трансэлектро» качественно выполнит электромонтажные работы — внутренний и внешний электромонтаж жилых домов
Его можно составить самому, но если у вас большой дом, есть технические помещения, есть насосы для подачи воды или другие электроузлы, лучше его заказать у специалистов, таких как ООО «Трансэлектро». Это позволит Вам избежать лишних проблем при приемке ООО «Трансэлектро» качественно выполнит электромонтажные работы — внутренний и внешний электромонтаж жилых домов
Получив разрешение и технические условия, вам понадобится проект электрификации участка. Его можно составить самому, но если у вас большой дом, есть технические помещения, есть насосы для подачи воды или другие электроузлы, лучше его заказать у специалистов, таких как ООО «Трансэлектро». Это позволит Вам избежать лишних проблем при приемке ООО «Трансэлектро» качественно выполнит электромонтажные работы — внутренний и внешний электромонтаж жилых домов.
Примерная стоимость услуг подключения к электросетям:
№ | Вид работ | Ед.изм. | Цена |
I Получение разрешения на подключение электричества
1 | Подача документов в электросети, сопровождение заявки; написание шаблонов/образцов, экспертиза заполнения (без ускорений) | шт. | 4000 |
2 | Упрощенная электросхема (однолинейная, без согласований) | шт. | 4000 |
3 | Согласования проекта электросхемы | шт. | 8000 |
4 | Проект электроснабжения электроустановки (без согласований) | шт. | 4500 |
5 | Проект электроснабжения электроустановки (c предварительными согласованиями) | шт. | 14000 |
6 | Все согласования, сдача эксперту электросети/Энергонадзору с документами СРО, договор электроснабжения, абонентская книга | шт. | 45000 |
7 | Легализация незаконных подключений без штрафных санкций | шт. | 75000 |
8 | Монтаж ответвления и установка шкафа учета с оборудованием (без учета материалов) | шт. | 23000 |
9 | Составление сметы | шт. | 3000 |
Куда подать заявку?
Заявка на подключение подается в ближайшую к земельному участку (объекту) электросетевую компанию с электрическими сетями нужного потребителю напряжения. Потребителю нужно узнать наименование электросетевой компании, которая обслуживает нужный район. Узнать эту информацию можно с помощью поисковой системы в интернете.
Если электросетевых компаний много (больше трех), тогда заявитель может обратиться в местную администрацию с местом расположения интересующих электрических сетей, а там компетентный сотрудник должен ответить об их принадлежности в течение 15 рабочих дней (согласно Правилам технологического присоединения потребителей электрической энергии № 861 от 27.12.2004 г.).
По Правилам технологического подключения не допускается подавать заявки одновременно в разные электросетевые компании за исключением случаев, когда это необходимо для подтверждения надежности электроснабжения.
Потребителю на руку, что электросетевые организации не обмениваются сведениями друг с другом касательно поданных заявок потребителей, поскольку в таком случае несмотря на установленные правила, гражданин может подать заявки одновременно во все электросетевые компании, обслуживающие конкретный район.
Как подать заявку?
По закону заявление на подключение электричества мощностью до 150 кВт можно подать на сайте электросетевой компании. Интересный факт! Практически все сетевые компании предоставили возможность пользователям подавать заявки на подключение даже в том случае, когда мощностью электричества превышает 150 кВт.
Потребитель сам может выбрать, каким способом подать заявку:
- через представителя компании;
- через интернет. Потребителю нужно зайти на сайт электросетевой компании, пройти процедуру регистрации. Чтобы подать заявку потребитель должен знать, какие документы нужны: номер СНИЛС, гражданский паспорт, номер записи в ЕГРИП (для предпринимателей), номер записи в ЕГРЮЛ (для юридических лиц). К заявке нужно приложить копии документов о владении объектом (договор купли-продажи, аренды земельного участка и т. п.; выписка из ЕГРН или копия свидетельства о праве собственности), план расположения энергопринимающих устройств, доверенность (если от имени” заявителя выступает доверенное лицо). План расположения можно сделать самостоятельно с помощью “Гугл карты или Яндекса. Этот документ даст понять энергетикам, где находится объект по отношению к электросетям. Чтобы сделать план, необходимо войти в «Гугл карты», в меню выбрать «Мои места» – «Карты» – «Создать карту».
Как ранее было обозначено, потребителю нужно 2 договора – с электроснабжающей компанией и с энергосбытовой компанией. С 2016 года по закону получить оба договора заявители теперь могут в электросетевой компании без посещения Энергосбыта. Для этого в заявке, в графе «Гарантирующий поставщик» необходимо указать наименование энергосбытовой компании.
К заявке нужно приложить копии таких документов (для физических лиц):
- паспорт;
- свидетельство о постановке заявителя на учет в налоговой службе;
- доверенность – при необходимости.
С 2017 года по закону электросетевая компания обязана направить заявителю все документы по технологическому присоединению в электронном виде, включая договор энергоснабжения (если потребитель этого захочет). Об этом заявитель должен уведомить сетевую организацию при подаче заявки.
Разновидности кабеля
Существует 2 метода подключения участка к электричеству без дома или при наличии построек: воздушная проводка и подземная прокладка. Для каждого из них используются разные виды кабеля, которые способны выдерживать нагрузку и внешнее воздействие погодных условий. Они должны соответствовать нормам, которые поставлены поставщиком услуг и при выборе способа подвода в план заносится марка, сечение и размер кабеля.
Также к сети можно подключаться однофазным или трёхфазным соединением. Первый вариант более простой и дешёвый, а второй требует для работы специальный распределительный щит, который имеет больший размер, чем при однофазном методе. Трёхфазная сеть чаще всего находиться под напряжением в 380 В.
При соблюдении всех условий этого соединения появляется возможность установки на участке асинхронных электрических приборов, например, бойлер, котёл или обогреватель. Такой тип подключения более равномерно распределяет нагрузку на всю сеть, а при использовании мощной электроники он обеспечивает повышенную надёжность и защиту от замыкания.
Однофазный кабель Источник v-mir.com/
Для воздушного ввода

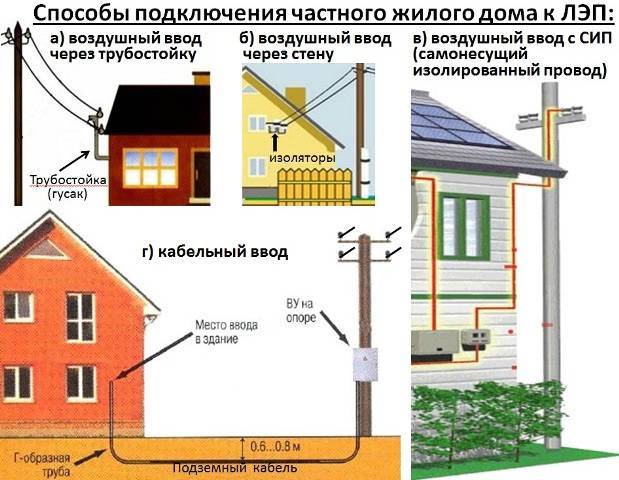

Подключение дома к электросети чаще всего производят с применением 3 марок кабеля:
АВК
Это кабель с алюминиевой сердцевиной, коаксиальной защитой и виниловым покрытием. Его можно использовать в сети с напряжением до 380 В. Рекомендуется устанавливать соединение с сетью с помощью этой марки, если температура воздуха составляет от -45 до +45 °С.
В состав АВК входит 1 фаза и 1 ноль, поэтому она больше подходит для подключения напряжения в 220 В. Из-за определённых особенностей конструкции кабеля, его нельзя провести на участок без специальной соединительной муфты.
СИП-4
Это самый распространённый вариант для воздушной проводки. Его используют для передачи напряжения до 1 кВ. Изоляция этого кабеля изготовлена из прочного полиэтилена и способна выдерживать температуру от -60 до +50 °С.
Он используется для подключения однофазной и трёхфазной сети с напряжением в 220 и 380 В. Для соединения с электрораспределительным щитком требуется муфта с переходом на более гибкий кабель. Это часто становиться проблемой при составлении договора с поставщиком электроэнергии.
Самонесущий изолированный провод Источник 20kv.ru
Отличаются только материалом, из которого делается сердцевина. Изоляция жил и оболочка кабеля изготавливаются из полихлорвинила. Данный кабель может выдерживать напряжение до 1 кВ, и предназначен для сети в 220 или 380 В. С его помощью можно сделать однофазное и трёхфазное соединение.
Рекомендуется использовать в помещениях, которые защищены от попадания прямых солнечных лучей, так как провести свет на участок с его помощью можно только при наличии дополнительной защиты. Такой кабель лучше всего использовать в местах, которые имеют высокую влажность или коррозионную активность. При воздушной проводке требуется применять трос и защиту из гофры, которая закроет кабель от ультрафиолета.
Из-за того, что в процессе натяжения провода он будет подвержен нагрузке, чаще всего используется СИП, так как ему не нужен дополнительный трос для удержания веса. Медные кабеля должны иметь сечение от 10 мм², а алюминиевые – от 16 мм².
Как происходит подключение
Организация по электросетям на себя все обязанности по проводке электричества вне территории земельного участка. А то есть прокладывает кабель от контура силовой сети, то земли клиента и только. Хозяину же дома придется совершить самостоятельное подключение электричества внутри участку от точки, которая в будущем станет узлом учета.
Рассматривая варианты, как завести электричество на участок есть два основных метода подключения электроэнергии:

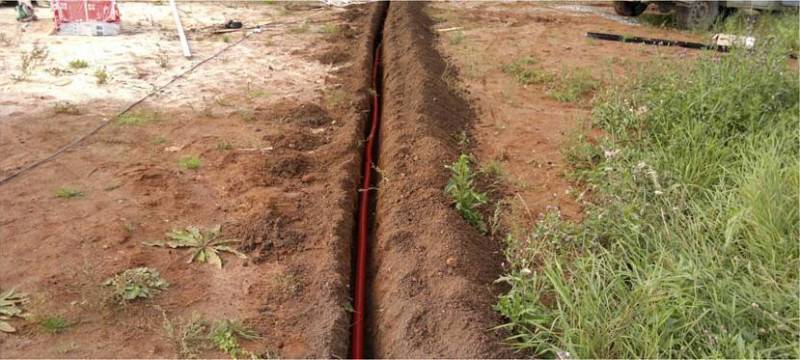

Прокладка кабеля под землей. В таком случае роется траншея от закопанного кабеля сети к домашнему щитку. Данный метод считается более надежный, но стоит дороже, ведь в стоимость будет входить сама траншея.
Прокладка кабеля под землей Источник nwlelectro.ru
При подключении проводки через столбы, стоит подвешивать провода как минимум на 15 метров, а на ключевом участке от крайнего столба к дому использовать упрочненный провод СИП. По своей структуре он имеет дополнительную изоляцию, а в его основе лежит трос, который делает провод значительно прочней и более устойчивым к плохим погодным условиям.
Как уже было сказано оба способы подключение совершают специально обученные люди от организации, к которой обратились. Делать подключение самостоятельно ни в коем случае нельзя. Последствия самовольного подключения электричества могут нанести урон, как самой энергосети. Так и кошельку нарушителя, так как такое нарушение карается штрафом от 100 до 200 прожиточных минимумов, согласно законодательству.
Что потребуется для самостоятельного подключения
Как минимум нужно купить материалы, чтобы собрать щиток согласно утвержденной схеме. А также материалы, чтобы протянуть кабель от ЛЭП до дома. В зависимости от типа прокладки кабеля и сложности работ, возможно, потребуется помощь электрика.

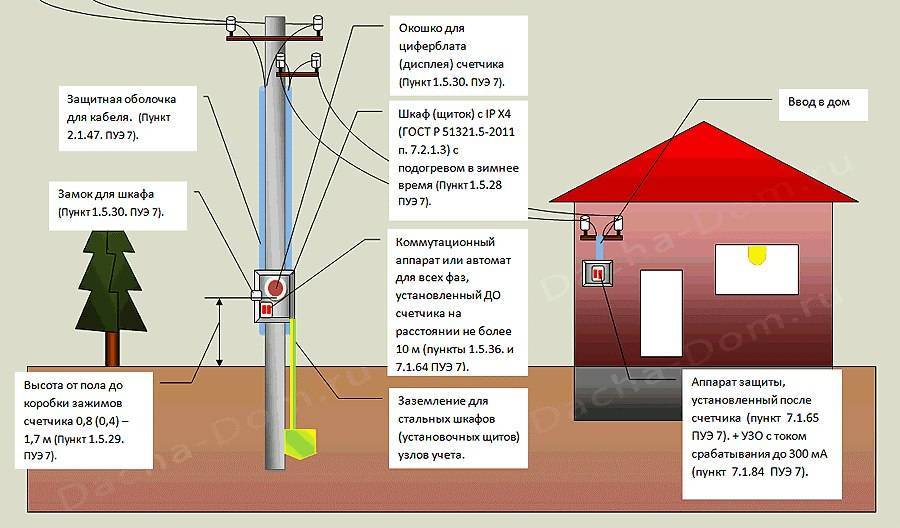

Перечень оборудования. Щит учета обычно устанавливают на ближайшую к границе участка опору ЛЭП, но также его можно установить на отдельную трубостойку, забор или фасад дома. Место установки согласовывают с сетевой организацией. Как правило, выбирают металлический щит с уровнем защиты IP54 — устойчивый к влаге и пыли.
Для удобного доступа и визуальной проверки щит монтируется на высоте 1,6—1,8 метра над землей. Сетевая организация может поставить щит учета выше — в 2,5—3 метрах от земли, чтобы избежать кражи счетчиков и проводов. Для потребителя это означает, что придется ставить лестницу каждый раз, когда нужно добраться до счетчика или обесточить дом.
Внутри щита устанавливается вводной автомат и прибор учета — счетчик. После счетчика обычно ставят УЗО — устройство защитного отключения. Оно срабатывает на утечку тока и защищает человека от удара электричеством.
Свое УЗО впоследствии я перенес из щита учета в дом. Чтобы в случае, если оно сработает, не ходить к столбу
Что лучше — однофазная линия или три фазы. В зависимости от количества присоединяемых фаз бывают два вида вводов:
- однофазный ввод — один провод фазы, нулевой проводник и заземление. Подаваемое напряжение — 220 В;
- трехфазный ввод. Обычно это четыре или пять проводов: три фазы, нулевой проводник и заземление. Соответственно, напряжение либо 220 В — между фазой и нулем, либо 380 В — между двумя фазами.
Практически все бытовые электроприборы рассчитаны для работы по одной фазе. Но в частном доме трехфазный ввод может пригодиться. Во-первых, вы получаете возможность подключения трехфазных потребителей: электрокотла, электрической плиты, трехфазного сварочного аппарата, водяного насоса.
Во-вторых, при трехфазном подключении можно распределить всех однофазных потребителей равномерно: одну фазу использовать для питания электропроводки дома, вторую — для бытовых приборов на кухне, а третью — для электроснабжения вспомогательных помещений на участке. Таким образом достигается отсутствие перекоса фаз в электрической сети — нагрузка равномерно распределена.
Шаг 1 Заявка на технологическое присоединение

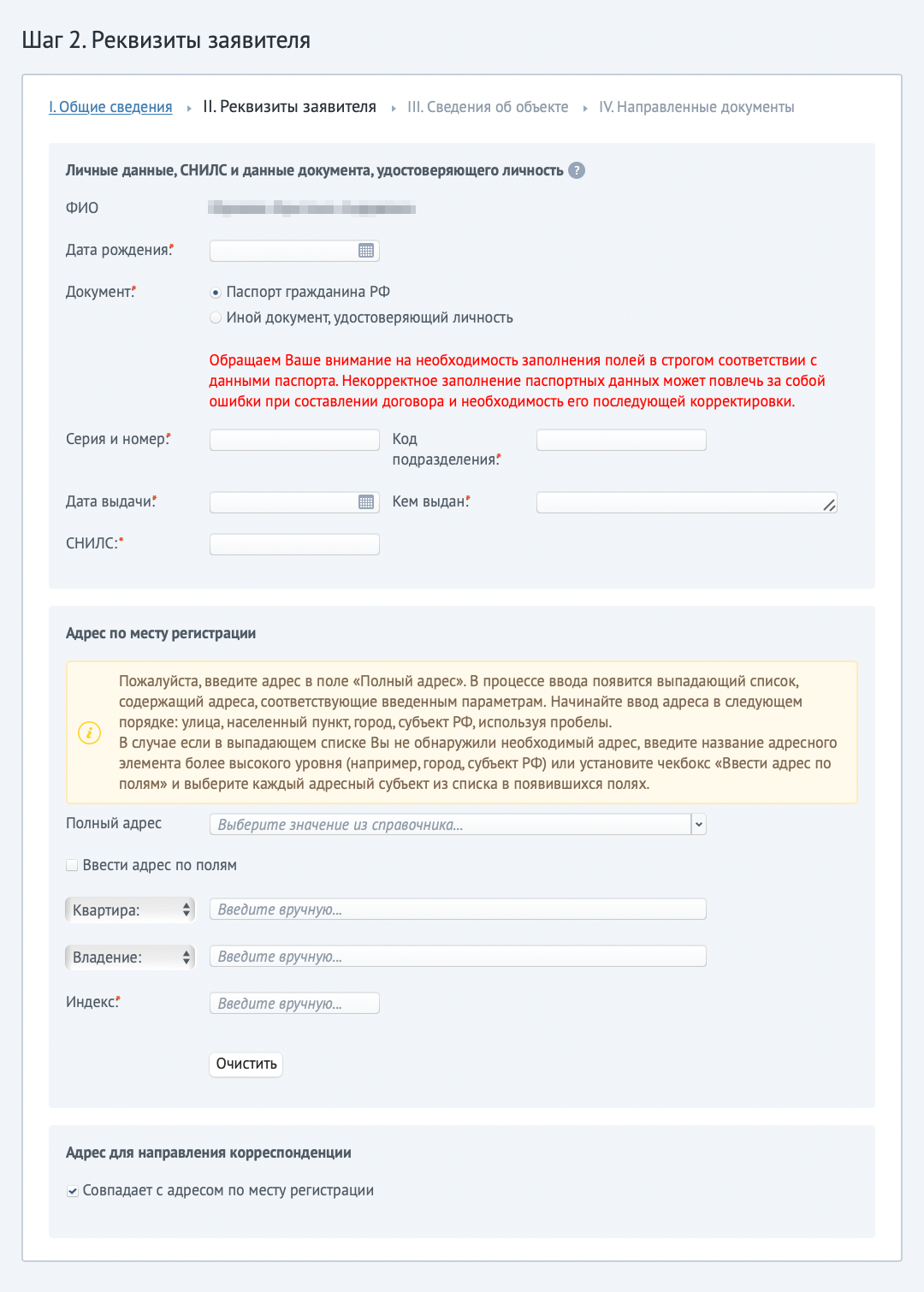

Заявку на технологическое присоединение можно подать в личном кабинете на официальном портале МОЭСК. Для этого предварительно необходимо зарегистрироваться на сайте.

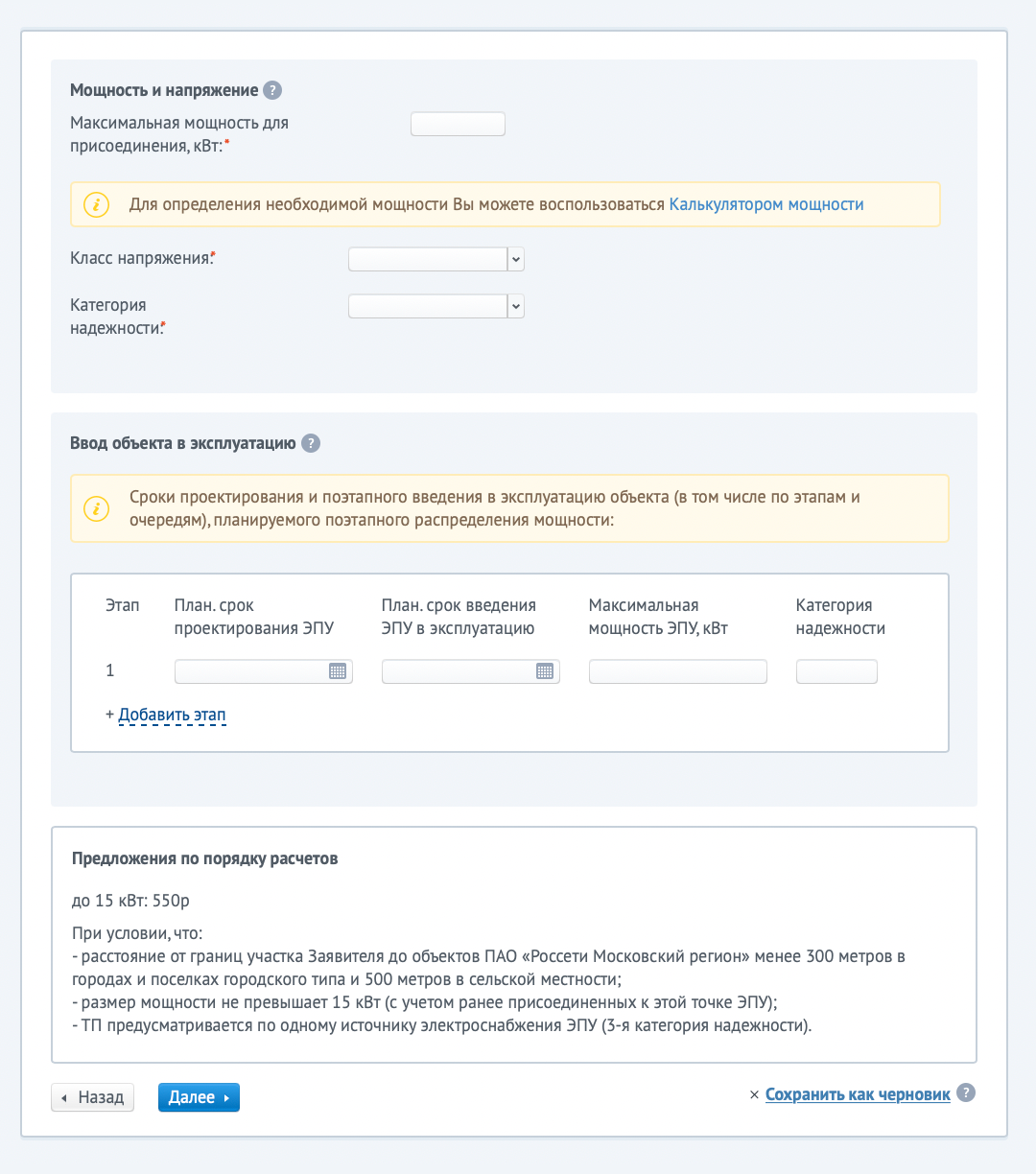

Чтобы подать электронную заявку, нужно нажать на ссылку «Личный кабинет» на странице о технологическом присоединении и зарегистрироваться на сайте Помимо заявки на технологическое присоединение, в личном кабинете можно подать заявку на установку, замену, проверку счетчиков и другие услуги На странице подачи заявки на технологическое присоединение нужно выбрать «Новое присоединение» и нажать «Далее» Следующий этап — реквизиты заявителя: ФИО, дата рождения, паспортные данные и адрес регистрации Затем необходимо заполнить информацию об объекте, к которому нужно подключить электричество, — в нашем случае это земельный участок с жилым строением Здесь же можно выбрать необходимую мощность и категорию надежности — по умолчанию это 15 кВт и третья категория
К заявке необходимо приложить документы:
- Копию паспорта собственника участка и дома.
- План расположения объекта.
- Документ о праве собственности — выписку из ЕГРН с присвоенным участку или дому с участком адресом.
Когда мы покупали участок, у него не было конкретного адреса. Поэтому нам пришлось заранее обращаться в муниципалитет с заявлением о присвоении адреса, а затем получать новую выписку из ЕГРН с его указанием.

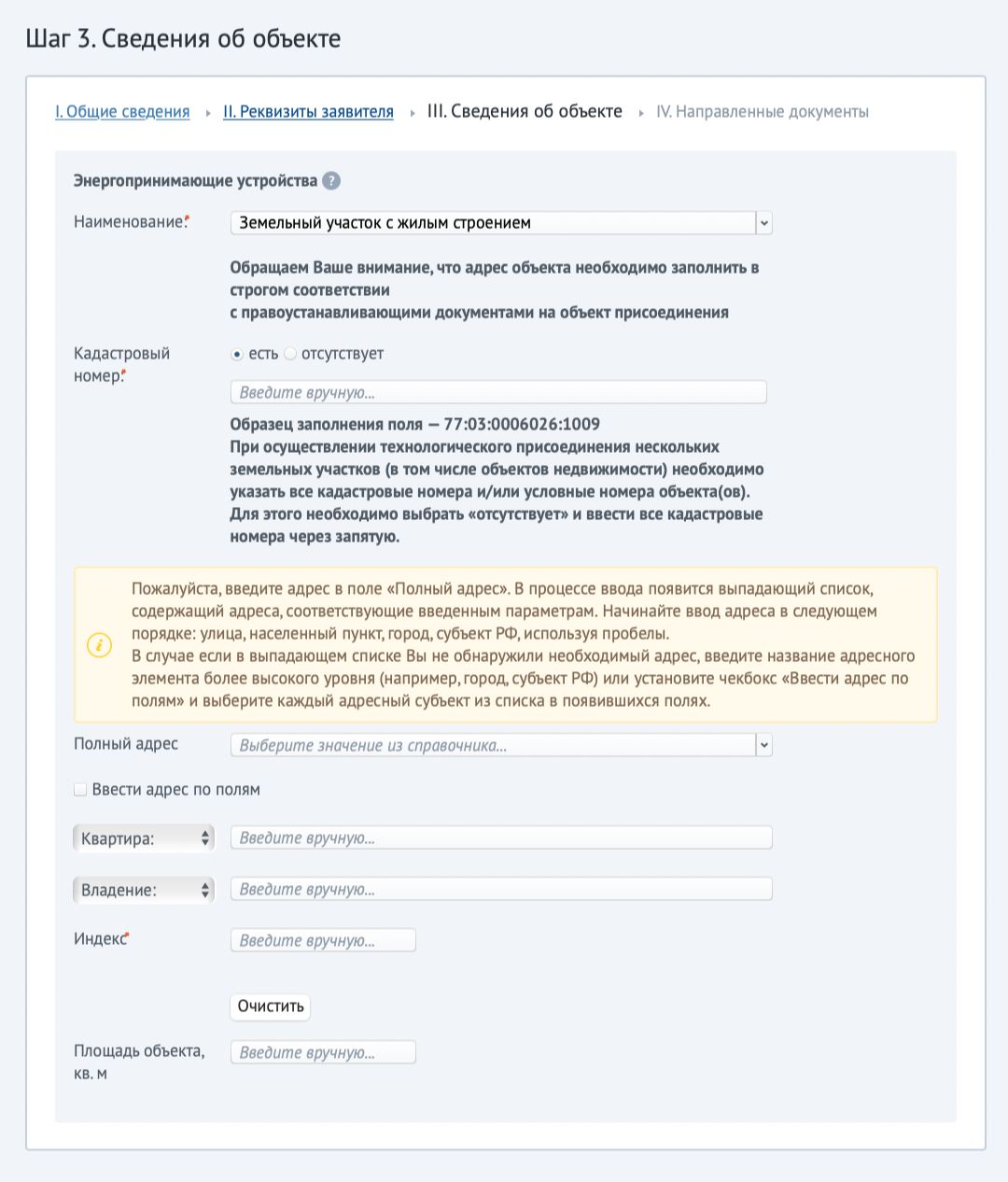

Когда заполнили форму и приложили документы, мы отправили заявку в МОЭСК. Через несколько дней в личный кабинет пришел договор технологического присоединения и квитанция на 550 Р: договор считают заключенным после оплаты счета. Также заявитель получает технические условия.
С 1 июля 2022 года плата за подключение к электросетям стала зависеть от мощности. С 1 июля 2023 года за каждый киловатт платят не менее 4000 Р, а с 1 июля 2024 года — не менее 5000 Р.

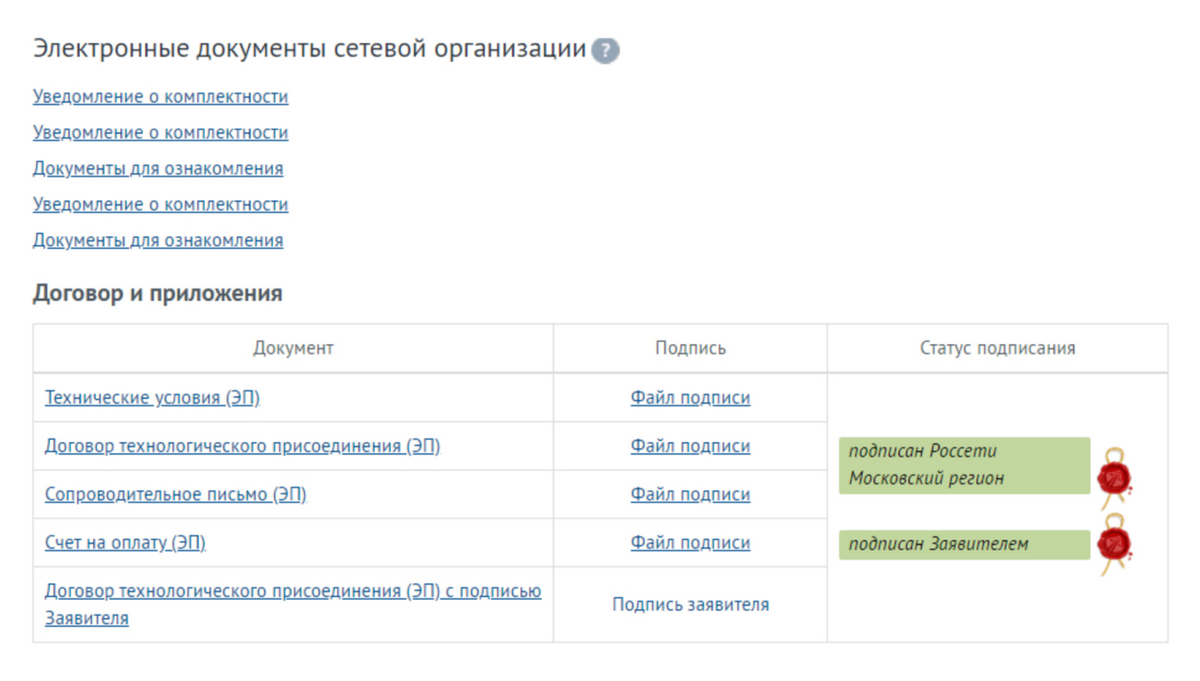

В личном кабинете есть все документы от МОЭСК, там же отображается их статус. Оплата счета на 550 Р означает подписание договора со стороны заявителя
Стоимость подключения электричества к земельному участку
Стоимость подключения электричества – понятие непостоянное и зависит оно от особенностей проекта, места расположения земельного участка, расстояния от земельного надела до источника электроэнергии.
Среди потребителей есть льготная категория граждан – те лица, которые запрашивают мощность потребления энергии до 15 кВт. Тогда электричество подключается бесплатно.
Согласно закону о подключении электричества к земельному участку за 550 рублей (вернее, это Постановление Правительства № 861 от 27.12.2004 г.). Если расстояние .от электросетей до границ участка заявителя меньше 500 м, то плата за подключение электроэнергии составит всего 550 руб.
Если возникла необходимость установить высотный столб подключения для электрификации участка, тогда цена за установку столба под электричество на участке будет зависеть от материала, из которого будет устанавливаться опора.

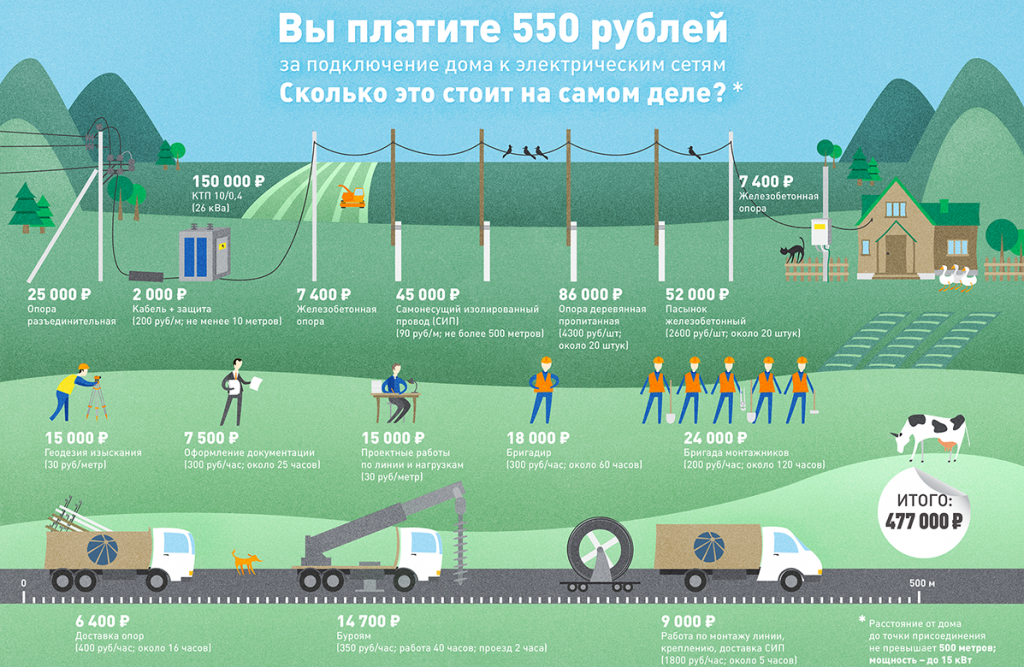

Цены на установку железобетонных столбов стартуют от 5 тыс. руб., за доставку и монтаж придется заплатить около 20 тыс. руб.
Не стоит экономить на услугах специалиста и пытаться самостоятельно монтировать столб. Только эксперты знают, где установить столб, чтобы была учтена роза ветров, на какую глубину закапывать столб, чтобы он не наклонился и не упал, на каком расстоянии ставить столбы друг возле друга и т. д.

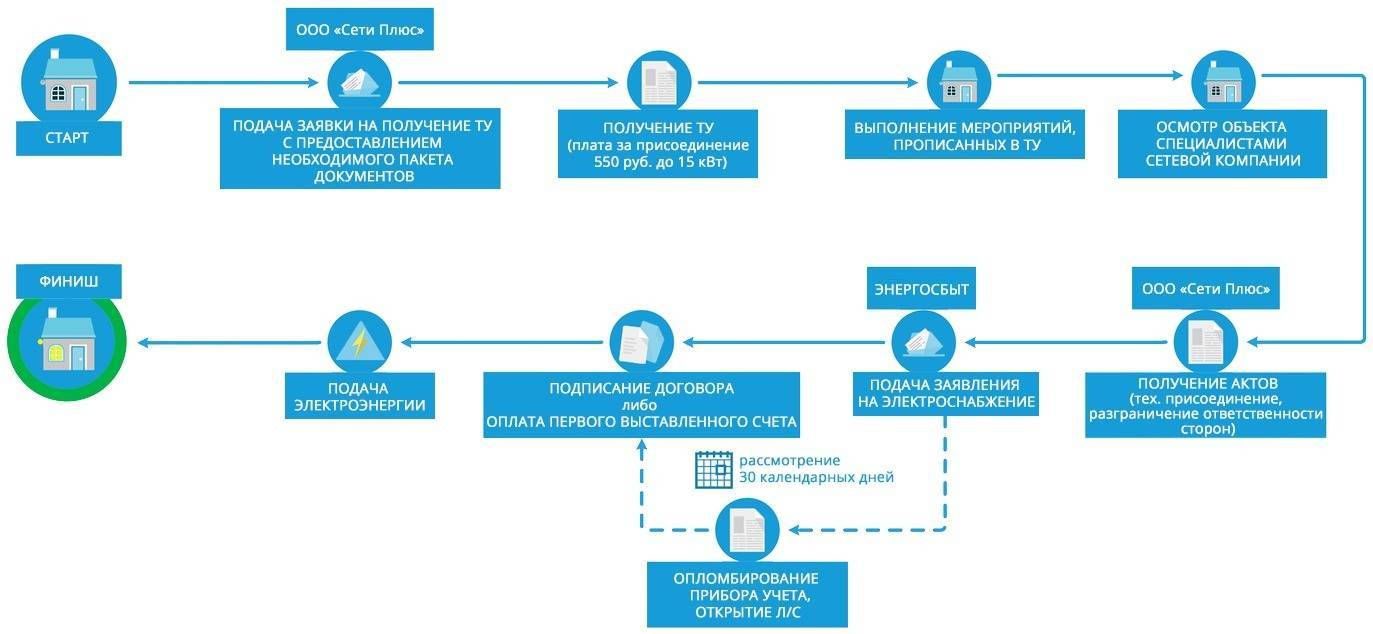

Как подключить электричество за 550 рублей?
Если все условия касательно подключения электричества по льготной цене соблюдены, тогда заявителю нужно знать, как провести электричество на участок по льготному тарифу, что нужно для подключения:
- Подать заявку на технологическое присоединение в районные электрические сети, в офис обслуживания или в личном кабинете на сайте электросетевой организации. В качестве приложений к заявке нужно подать план расположения энергопринимающего устройства с привязкой к ориентирам; копию документа, подтверждающего право собственности на объект; копию гражданского паспорта.
- Дождаться, когда сетевая компания направит заявителю заполненный и подписанный ею проект договора в 2 экземплярах, а также технические условия. Договор должен содержать перечень мероприятий по технологическому присоединению, сроки, обязательства сторон по реализации мероприятий, ответственность сторон, порядок расчетов. На этом этапе заявитель должен внести оплату в размере 550 руб.
- После оплаты сетевая компания приступает к выполнению работ до границ земельного участка заявителя, где расположено его энергопринимающее устройство. В то же время заявитель выполняет мероприятия в границах своего участка, на котором расположено энергопринимающеее устройство. На эти мероприятия у обеих сторон есть 6 месяцев для выполнения.
- По окончанию работ специалисты сетевой компании проверяют выполнение технических условий и проводят осмотр энергопринимающего устройства. Если во время проверки будут выявлены несоответствия, тогда сетевая организация предоставляет информацию об обнаруженных нарушениях и доносит потребителю рекомендации по устранению дефектов.
- Если работа была проведена в соответствии с тех условиями, тогда компания выдает потребителю: акт осмотра электроустановок, акт о выполнении технических условий, а также акт допуска прибора учета к эксплуатации.
- Для начала электроснабжения заявителю следует заключить договор оказания услуг по передаче электрической энергии с сетевой организацией и договор купли-продажи электроэнергии с энергосбытовой организацией.
Методы подключения
Различают два типа подключения электричества к земельному участку:
- прокладка кабеля под землей;
- прокладка по воздуху.
Воздушный способ подключения считается более дешевым способом, так как не требует проведения выкопки траншеи. Недостатки этого способа в том, что при грозе, урагане или других негативных воздействиях погоды может возникнуть обрыв, или провод может запутаться в деревьях или в строительных конструкциях. Для предотвращения таких негативных явлений специалисты рекомендуют подвешивать провода на высоту примерно 15 метров. При подведении проводов к участку необходимо устанавливать провода СИП (самонесущий изолированный провод).
Преимуществом такого провода является наличие токопроводящих жил, полиэтиленовой изоляции и специального троса. Наличие таких элементов придает проводам прочность и стойкость от повреждений. Для воздушного подключения используют большое количество марок кабелей, но чаще всего используется СИП-4. Такой кабель прочно фиксируется с помощью специальных зажимов. Для промежуточного крепления используются фарфоровые изоляторы.
При подключении электричества с помощью подземных траншей требуется большее вложение физических сил и денежных вложений. Для такого подключения требуется проведение земляных работ. Однако преимуществом подземного подключения является обеспечение надежности и безопасности системы, независимость от погодных условий.

Подземный способ включает этапы:
- выкопка рва, который должен быть глубиной примерно 75 сантиметров, то есть обязательно ниже уровня промерзания почвы;
- засыпание кабеля слоем песка (20 сантиметров);
- очистка траншеи от мусора. Обязательно необходимо удалить острые предметы для предотвращения повреждений проводов.
При подземном способе подключения к электричеству используется провод без токопроводящих жил. Чаще всего используется двухфазный кабель, рассчитанный на 220 вольт. В случаях установки оборудования, которое потребляет 380 вольт, устанавливаются трехфазные счетчики и кабели. Под землей провода маскируют гофротрубой для защиты от механического воздействия.
- Проводка кабеля проходит только в сухую безветренную погоду;
- Электрики должны быть экипированы прорезиненными перчатками и обувью.
Каков порядок присоединения к электросетям?
Представим потенциального потребителя электроэнергии. Семейный человек, решивший исполнить обязательную мужскую программу: дом – дерево – ребенок. Эту схему жизни нужно будет дополнить четвертым обстоятельством – подключиться к электросетям.
1. Сначала необходимо выяснить, к чьим сетям будем подключаться, кто их собственник. Как это сделать:
- спросить у соседей, к сетям какой компании они подключены, с кем заключен договор;
- позвонить в сетевые компании своего муниципального образования;
- обратиться с заявлением в местную администрацию. Пункт 8 (3) «ПНД» обязывает орган местного самоуправления в течение 15 дней сообщить нам о том, кому принадлежат электросети, указанные в заявлении.
Учтите, что если в радиусе 300 м для города или 500 м для сельской местности электросетей нет, на потребителя могут возложить обязанность по созданию инфраструктуры (строительство линии электропередачи и т.п.). Дело в том, что именно указанные расстояния определены правительством для льготного подключения: плата 550 руб., все технические мероприятия до границы нашего участка выполняет сетевая компания. Закреплено это в пункте 17 «ПТП».
2. Подать в сетевую компанию заявку на присоединение. Перечень документов и форму заявки можно скачать на сайте сетевой компании.
Законодательно предусмотрена возможность подачи заявки онлайн. Но этот механизм реализован далеко не во всех сетевых компаниях. Поэтому лучше обратиться напрямую в офис.
Помним – две заявки, даже в разные сетевые компании, на один и тот же объект подавать нельзя.
3. В течение 15 календарных дней сетевая компания обязана подготовить и направить нам технические условия и проект договора технологического присоединения.
Технические условия (техусловия, ТУ) – перечень и порядок действий потребителя и сетевой компании, итогом которых является подключение объекта к сетям. В обязанность потребителя входят подготовка места для установки счетчика, его приобретение и монтаж, иные действия в границах своего земельного участка или здания. Сетевая компания доводит кабель до границы земельного участка потребителя и осуществляет присоединение.
Стоит иметь в виду, что порой в ТУ включают действия, выполнение которых не требуется, либо те, которые должна взять на себя сетевая компания, а не потребитель, как указано в техусловиях. Например, линяя электропередачи находится в 100 м от нашего участка, но в ТУ указано, что именно мы должны протянуть кабель до границы участка. О том, что делать в таких случаях, можно прочитать ниже.
4. Исполнение техусловий. В нашей «льготной» ситуации срок осуществления техприсоединения составляет 6 месяцев. Это с учетом того, что потребитель свою часть ТУ исполнил быстро и уведомил об этом сетевую компанию.
На практике чаще приходится напоминать о себе энергетикам. После подготовки дома обязательно сообщите об этом в письме и напомните, что сроки исполнения договора подходят к концу.
Заключение договора с электросетевой организацией
Чтобы провести электричество на участок или подвести сети к домовладению, необходимо заключить договор в соответствии с действующими на территории РФ нормативными правовыми актами. С заявителем или представителем в обязательном порядке составляется несколько актов, касающихся технического присоединения к электросетям, ответственности сторон в процессе эксплуатации и разграничения балансовой принадлежности.
Получение акта о ТП к сетям электроэнергии потребует предоставления документов:
- разрешения, полученного в Ростехнадзоре;
- документа, подтверждающего полномочия представителя (скан-копия).
Правилами присоединения объекта к электрическим сетям регламентируется процедура ТП, оформление заявки и заключение договора, предусмотренные законодательством льготы, а также распределение обязанностей выполнения ТУ, критерии наличия технических возможностей и предусмотренная ответственность за нарушения.
В бланке заявки обязательно указываются следующие сведения:
- ФИО заявителя или доверенного лица;
- Дата выдачи удостоверения личности, его серия и номер;
- Адрес регистрации;
- Перечень энергопотребляющих устройств;
- Показатели мощности подключаемых устройств;
- Данные энергоснабжающей организации;
- Разрешение на ведение строительства (при наличии только земельного участка).
Все выявленные в подаваемых документах ошибки обязательно фиксируются представителями сетевой компании. Заявитель оповещается о недочётах в пакете документов в течение шести дней. При отсутствии ошибок в адрес заявителя направляется бумажный договор (2 экземпляра) с приложенными техническими условиями.
Срок изготовления договора составляет 15 дней.
Скачать образец типового договора об осуществлении технологического присоединения к электрическим сетям можно здесь.
Сколько стоит провести электричество
Это вопрос скорее риторический. Сегодня стоимость такой услуги составляет всего 550 рублей. В эту сумму входит
- оплата выдачи технических условий, а также
- расходы на технологическое присоединение к электрическим сетям.
Энергоснабжающие компании не вправе требовать от заявителей внесения дополнительных платежей, если соблюдены требования расстояния и мощности. В соответствии с подготовленным Минэнерго проектом, цена подключения на территории РФ в скором времени может достигнуть 40 тысяч рублей.
