Как прокладывается наружный водопровод

Правила прокладки в земле своими руками

ГОСТ говорит о том, что для укладки в землю, трубы обязаны иметь диаметр не менее 32 миллиметров. Для удобного и быстрого монтажа приобретается набор фитингов.

Такую последовательность действий выполняют, когда проводят монтаж полипропиленовых труб своими руками.

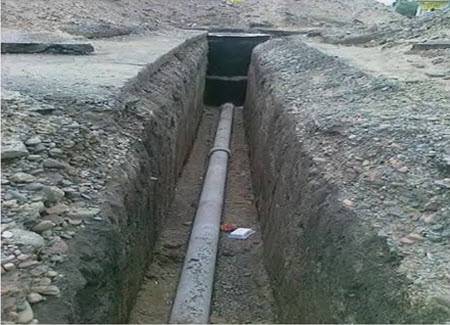

  • Сначала выкапывается траншея в земле. Нормативы указывают, что глубина траншей должна превышать уровень промерзания грунта. Лучше воспользоваться специальными таблицами, чтобы определить уровень промерзания конкретно для вашего региона. 0,5 метра – оптимальная ширина для шва.
  • Уплотняем траншею -дно и так же стенки.
  • Создают подушку, дающую амортизацию. Для неё достаточно насыпать слой, например пескогравия или песка примерно от 10 — 15 см.
  • Обязательна обмотка водопровода теплоизоляционным слоем. Потом изделия укладываются в ров, и соединяются с помощью фитингов.
  • Трубопровод засыпаем песком. Главное, чтобы высшая точка находилась на 5 сантиметров выше, самого трубопровода.
  • Плиткой закрываем то место, где находится водопровод. В этом же деле незаменимыми помощниками станут битый кирпич с черепицей.
  • Засыпаем траншею землей. Легко понять, что монтировать полипропиленовые трубы в грунт не такой и сложный процесс.

Прокладка водопровода под дорогой

Не всегда есть возможность прокопать траншею от источника воды до дома, чтобы проложить трубопровод. Может быть, на пути вашей трубы дорога, и не разрешается ломать асфальт. Тогда применяют горизонтальное бурение. Об этом и речь.

У «Водоканала» есть специальное оборудование, но стоит данная услуга прилично, так что можно сделать своими руками, если есть возможность и желание.

Как выполнить горизонтальное бурение самостоятельно?

Какими инструментами выполняется горизонтальное бурение?

Для горизонтального бурения применяется бур — т. н. «ложка» — инструмент для бурения, у которого режущая часть имеет форму, как на картинке:

Ниже тоже бур для тех же целей, только другой формы, в простонародии называется «стакан», внутри этот бур пустотелый:

Нужна будет также штанга, к которой бур прикрепляется. Штанга имеет резьбовое соединение, чтобы можно было добавлять новые фрагменты к штанге, делая её длиннее того участка, под которым нужно пробурить. Штанга – обычная стальная труба с резьбами на каждом конце, чтобы несколько труб можно соединить муфтами. К первой трубе с одной стороны прикручивается бур.

Как выполнять горизонтальное бурение?

Горизонтальное бурение для прокладки труб под, например, дорогой делают в такой последовательности.

К участку, под которым бурить, должны с обеих сторон подходить траншеи.

Накручивается бур на штангу.

Бур забивается кувалдой на некоторую глубину из траншеи под дорогу.

Если забиваться перестало, значит, «стакан» полон – земли.

Вытащили штангу – выбили из «стакана» землю.

И дальше повторяем те же действия, по мере надобности добавляя длину штанги.

Диаметр «стакана» должен быть таким, чтобы потом в пробитое отверстие можно было вставить футляр для водопроводной трубы. Например, если водопроводная труба 25 мм, то футляр из трубы 32 мм, а диаметр бура 40 мм.

Стоимость монтажа сетей водоснабжения

Монтаж водопровода

Результаты проверки оформляются актом.

Очистка воды путем добавления определенного химического вещества создает осадок в воде, который связывает не осаждающие частицы, чтобы удалить мутность. Затем осадок удаляют фильтрованием. Фильтрация чаще всего используется в быстро движущихся фильтрах, в которых вода экструдируется через различные слои зерна песка или других измельченных материалов. Они содержат грязь, которую необходимо удалить из воды. Фильтры всегда должны быть очищены через определенные промежутки времени, промывая заряд водой и воздухом.

Химическая обработка состоит из разглаживания или де-манганизации, возможно, при регулировании жесткости воды или фазы. Магнитная обработка воды не несет химических реакций, содержание соли и солей не изменяется, но их характер меняется. Такое расположение имеет смысл в стальных и чугунных трубах, поскольку оно влияет на соединения железа. Дезинфекция может быть выполнено различными способами, а именно: Хлорирование воды добавляют к определенному количеству газообразного хлора, который растворяют в воде и убивает любые микробы.

Строгое соблюдение технологии монтажа сетей водоснабжения, следование проекту и строительным нормам гарантирует своевременную приемку объекта. Избежать дополнительных временных и финансовых затрат на исправление недочетов можно только привлекая к производству работ квалифицированных специалистов.

При строительстве или реконструкции дома обустройство водопровода и канализации является задачей №1. Монтаж этих сетей очень важен, и от его правильности напрямую зависит дальнейшая работоспособность и долговечность всей системы.

Недостатком этой обработки является то, что вода затем имеет аромат хлора и может продуцировать хлорированную органику с неблагоприятным воздействием на организм человека. При облучении водой лучами ультрафиолетового излучения используются специальные высокоэффективные лампы. Эта обработка не влияет на качество воды. Озон добавляется к озону, который оказывает сильное дезинфицирующее действие. Дезинфекция может также осуществляться другими, более часто используемыми процессами, например, активным серебром.

Вся процедура редактирования видна на схеме. 20. Процедуры и задачи обработки воды Перечислите основные физические свойства воды. Какова жесткость воды и как она оценивается? Что оценивается с точки зрения биологических свойств воды? Назовите и опишите типы воды по происхождению и использованию. Как собираются подземные воды?

Однозначно, наружный водопровод и канализация выполняют важнейшие функции для создания комфортного проживания в доме.

Водопровод – это система, которая отвечает за бесперебойное обеспечение водой в необходимых объемах.

При этом основная задача канализационной системы – вывод загрязненных вод.

На первый взгляд может показаться, что выполнить монтаж наружной проще простого, ведь она не взаимодействует с электричеством, и нет опасности для жизни человека. На самом деле это ошибочное мнение. Несмотря на то, что обустройство канализации не зависит от электричества, это довольно-таки трудоемкий процесс, и от правильности монтажных работ зависит долговечность всей канализационной системы. Лучше доверить это дело специалистам.

На каких шагах состоит процедура очистки питьевой воды? 21. В распределении необходимо защитить воду от нового бактериального загрязнения. Эта мера уничтожает только бактерии, содержащиеся в проточной воде, бактерии, содержащиеся в системе уничтожения, не знают. Очень эффективным методом дезинфекции воды является дозировка диоксида хлора. Это химическое вещество может уничтожать, помимо всех бактерий, вирусы и плесени, содержащиеся в воде. Недостатком является необходимость химической обработки и дозирования в систему.

Последняя опция дезинфекции воды фильтруется фильтрами с отверстиями менее 1 мкм. Недостатком фильтрации является то, что вода, расположенная за фильтром, не подвергается гигиенической защите. Как определить потребность в горячей питьевой воде? С какими температурами мы работаем в горячей воде? Сравните свойства горячей и холодной воды. В соответствии с методом теплообмена он делится на отопление: прямое, косвенное. Прямое нагревание осуществляется путем непосредственного смешивания холодной воды с паром или горячей водой, горячая вода.

Выполнить монтаж наружной канализации своими руками вполне возможно, но стоит придерживаться всех норм и правил СНиП. Для разработан специальный документ, и требования в нем обязательны к выполнению. Так, в СНиП (в разделе «Наружные сети») подробно расписаны все нормы, условия, правила и требования.

проектирование и монтаж трубопроводов систем водоснабжения и канализации

Проектирование и монтаж трубопроводов систем водоснабжения и канализации – это необходимая часть жизнедеятельности как населенных пунктов, так и промышленных предприятий. Качество подачи воды и отвода сточных вод напрямую связаны с уровнем комфорта и безопасности жизни людей, а в случае промышленных предприятий – с производительностью и экологией производства.

Проектирование систем водоснабжения и канализации начинается с исследования и расчета объемов водоснабжения и сточных вод, определения источников водоснабжения, места установки насосных станций, напорных баков и прочих элементов системы. Далее производится разработка проекта с учетом всех технических, экономических и экологических факторов.

Монтаж систем водоснабжения и канализации производится специалистами с использованием современных технологий и материалов. Это позволяет достичь высокого качества монтажа, долговечности эксплуатации и минимального срока ввода объекта в эксплуатацию.

Особое внимание при проектировании и монтаже систем водоснабжения и канализации уделяется экологическим аспектам. Все элементы системы должны быть безопасными для окружающей среды и здоровья людей

Компания, оказывающая услуги по проектированию и монтажу систем водоснабжения и канализации, должна обладать высоким уровнем квалификации и опыта в данной сфере. Это позволяет гарантировать высокое качество услуг и минимальные сроки ввода объекта в эксплуатацию.

Правильно спроектированная и монтированная система водоснабжения и канализации обеспечивает комфорт и безопасность жизни людей и повышает производительность и экологичность промышленных предприятий. Поэтому выбор компании, которая будет производить проектирование и монтаж систем водоснабжения и канализации, следует производить ответственно, ориентируясь на ее квалификацию, опыт и репутацию на рынке.

Подключение техники

Противопожарные гидранты, которые являются неотъемлемой частью внешней противопожарной магистрали и являются узлом подключения к пожарным машинам и подобному оборудованию, должны устанавливаться по краям дорог на расстоянии, не превышающем 2,5 метров от покрытия, и не меньше чем пять метров от стен сооружений. Кроме того, правилами допускается непосредственное расположение противопожарных гидрантов на поверхности самой проезжей части.

Расстояние между гидрантами зависит от их производительности и общего внутреннего напора в магистрали. Немаловажную роль при монтаже внешнего водовода и установке пожарных гидрантов играет и качественная и эффективная теплоизоляция, которая будет препятствовать замерзанию воды в холодное время года.

В обязанности коммунальных служб населенных пунктов входит обязательная очистка в зимнее время гидрантов и других противопожарных устройств и механизмов от снежных наносов и наледи.

Обязательным условием для оперативного подключения противопожарной техники к гидрантам является наличие схематических планов и указателей их расположения, расстояния до источников водозабора и прочей информации. Такие указатели выполняются с использованием светоотражающей краски или оборудуются дополнительными источниками освещения.

Сами же пожарные гидранты должны монтироваться в специально оборудованных колодцах, обеспечивая быстрый доступ и подключение противопожарной техники. При этом прокладка самого водовода может осуществляться как над поверхностью земли, так и под ней на определенной глубине.

Требования нормативных документов и нормы проектирования

Существует СП 31.13330.2012 о наружных сетях снабжения водой, являющийся актуальной редакцией СНиП 2.04.02-84. Однако в нем п. 5.10 указано, что все вопросы обеспечения ПБ, требования к наружному противопожарному водоснабжению – расчетным расходам воды на тушение объектов, количеству возможных одновременных пожаров, минимальным свободным напорам в сетях; а также расстановке пожарных гидрантов на них с учетом категорий зданий по взрывопожарной опасности нужно принимать согласно ФЗ-123, СП 8.13130.2020.

В Федеральном законе это указано в ст. 62, 68 – о противопожарном водоснабжении зданий, сооружений, территории городов, поселков, организаций, а в ст. 99 – об источниках противопожарного снабжении водой производственных объектов.

Второй официальный документ – это свод правил «Наружное противопожарное водоснабжение. Источники. Требования ПБ». В нем детально изложены все вопросы организационного, инженерно-технического создания, эксплуатации таких сооружений, оборудования.

Обозначение наружного пожарного водоснабжения

Прежде всего, это то, что наружное водоснабжение для борьбы с огнем обязательно необходимо иметь на территориях всех населенных пунктов, организаций, предприятий. При нецелесообразности создания централизованных, локальных инженерных сетей с пожарными гидрантами допускается организовать его из искусственно созданных пожарных водоемов, резервуаров для следующих защищаемых объектов:

  • Поселков с населением меньше 5 тысяч.
  • Отдельно расположенных зданий вне черты городов, поселков.
  • Любых зданий, если расход воды для их наружного тушения не больше 10 л/с.
  • Малоэтажных зданий площадью, не превышающей по нормам предела пожарного отсека для них.

При проектировании наружных водопроводных сетей противопожарного снабжения водой, пожарных водоемов, резервуаров на территориях производственных объектов стоит также учитывать требования генеральных планов застройки:

  • СП 18.13330.2011 – для промышленных,
  • СП 19.13330.2011 – для сельскохозяйственных предприятий.

При хранении на складах заготовительных, перерабатывающих предприятий больших объемов лесных материалов нужно учитывать требования СП 114.13330.2016 о необходимости орошения каждого штабеля, кучи лесоматериалов 2 компактными струями воды, для чего на таких территориях возводятся пожарные вышки с установкой стационарных пожарных стволов.

Технические требования к конструкции, изготовлению, заводским испытаниям, условиям эксплуатации подземных пожарных гидрантов устанавливает ГОСТ Р 53961-2010, в частности, о том, что полный срок службы такого оборудования составляет не меньше 10 лет; а процент вероятности работы без отказа в течение 200 циклов открывания/закрывания.

Прокладка основных труб

Прокладка основных труб является одним из ключевых этапов установки водопровода. В данном разделе рассмотрим основные этапы и требования для успешной прокладки основных труб водопровода.

  1. Подготовка места для прокладки.
  2. Выбор и приобретение труб и соединительных элементов.
  3. Определение требуемого уклона труб.
  4. Подготовка трассы для прокладки.
  5. Укладка основных труб.
  6. Установка соединительных элементов.
  7. Проверка герметичности и качества прокладки.

Подготовка места для прокладки

Перед прокладкой основных труб необходимо провести подготовительные работы. Необходимо очистить и выровнять участок, на котором будет размещаться водопровод. Также следует убедиться в отсутствии возможных препятствий, которые могут мешать прокладке труб.

Выбор и приобретение труб и соединительных элементов

При выборе труб и соединительных элементов следует учитывать требования к диаметрам и типам материалов, а также необходимость использования специализированных фитингов и фланцев. Необходимо также учитывать давление и температуру, с которыми будет работать водопроводная система, чтобы правильно выбрать материал труб.

Определение требуемого уклона труб

Для обеспечения нормальной циркуляции воды и предотвращения ее задержки или стагнации, требуется уклон труб. Угол наклона определяется в зависимости от технических требований и физических особенностей участка, на котором будет прокладываться водопровод.

Подготовка трассы для прокладки

Перед укладкой основных труб необходимо установить подкоп, то есть провести земляные работы на месте проложения трубы. В процессе подкопа может потребоваться использование специальной строительной техники для земляных работ.

Укладка основных труб

После подготовки трассы основные трубы водопровода укладываются по заданной схеме и фиксируются на месте с помощью крепежных элементов и опор.

Установка соединительных элементов

После укладки труб требуется установка соединительных элементов, таких как фитинги, фланцы, муфты и т.д. При этом необходимо обеспечить надежность и герметичность соединений.

Проверка герметичности и качества прокладки

После завершения установки и сборки водопроводной системы следует провести проверку ее герметичности и качества прокладки. Для этого применяются специальные методы и инструменты, такие как гидравлическое испытание и визуальный осмотр.

Нормативные документы

      Во
время составления проекта, проведения монтажа, необходимо соблюдать все
действующие требования и нормативы. Монтаж наружных сетей водопровода и канализации регламентируется
СНиП 2.04.03-85 или СНиП 3.05.04-85. В отношении этих нормативов имеется одна
важная особенность. Сегодня они не действуют, но существует действующая
редакция этих документов — СП (Свод Правил). Это актуальные редакции старых
нормативных документов, из которых удалены все устаревшие требования и
добавлены новые, соответствующие нынешним реалиям.

Составление проекта, а также расчеты,
строительство ведутся в соответствии с требованиями СП. Все этапы работ четко определены,
указаны допуски, расстояния. Одним из важнейших условий является укладка сетей
ниже уровня промерзания грунта. Если это невозможно, используются другие
способы укладки (утепление, совместное размещение труб ГВС и ХВС в бетонном
закрытом лотке, прочие варианты). Особенностью СП является отдельная проработка
определенной группы коммуникаций. Например, для монтажа полимерной канализации
составлен один СП, а для сборки чугунных или бетонных линий — другой. Это
разграничение упрощает работу с документацией, исключает ошибки или
разночтения, делает монтаж
сетей водопровода, канализации более эффективным.

При сборке частных систем нередко
пренебрегают действующими нормами. Иногда это никаких проблем не создает.
Однако, нарушения правил могут проявиться не сразу. Например, загрязнение
грунтовых вод стоками канализации станет заметно через некоторое время. Иногда
проходят годы, пока качество питьевой воды в скважинах или колодцах заметно
ухудшается. Поэтому, контроль за соблюдением нормативов достаточно строгий. Самому
владельцу следует избегать нарушений, поскольку ответственность ляжет на его
плечи.

Разводка горячей воды

Правила разводки горячей воды практически такие же, что и при установке классического водопровода. Единственное отличие состоит в том, что отправной точкой для горячего трубопровода будет коллектор холодной воды. От него тянется труба диаметром в полдюйма к нагревательному прибору. При этом в точке подключения врезается обратный клапан. Это делается для того, чтобы вода из бойлера не шла обратно.

Методы установки системы водоснабжения очень просты. Если сделать все правильно, то даже при демонтаже не возникнет никаких проблем. Это касается и системы подачи холодной воды, и теплой.

На следующем этапе нужно смонтировать коллектор для горячей воды. Его ставят либо под водонагревателем, либо в ванной комнате или на кухне. Далее к закрепленному на стене распределителю крепят трубу диаметром ½ дюйма, соединяя коллектор и «горячий» штуцер бойлера/котла.

В финале к каждому смесителю подводят автономные линии подачи горячей воды, объдиняющие краны и распределитель. Причем для облегчения подключения трубопровода к крану можно использовать сильфонный шланг. Предлагаемый во многих магазинах армированный вариант в этом случае не рекомендован – он рассчитан под холодную воду.

Подключение к центральному трубопроводу

Если подключаемся к центральному трубопроводу, то выкапываем траншею от колодца к дому:

— и прокладываем трубу:

Траншея роется от колодца ниже глубины промерзания на 0.3. 0.5 м, желательно с уклоном 0.03 (3%, т. е. 3 см на каждый метр) градуса в сторону колодца. В колодце ставится запорная арматура, тип и диаметр которой указывается в технических условиях. Врезку в центральный водопровод делает «Водоканал». А разводку в доме можете делать сами.

Для прохода трубы под дорогой трубу водопроводную вставляют в гильзу — другую трубу, но большего диаметра, например, полипропиленовую в стальную или стальную в асбестовую и т. п.:

Для гильзы трубу можно брать б/у. Надо острые края трубы-гильзы подчистить напильником, убрав заусенцы.

Если труба закладывается ниже глубины промерзания, то никаких проблем больше нет.

Что делать, если проложить трубу ниже глубины промерзания нет возможности, например, из-за близких грунтовых вод? Об этом следующая статья, ссылка на которую внизу страницы, но эту статью всё же дочитайте, потому что в остальном технология монтажа наружного водопровода однинакова для любого уровня грунтовых вод.

Раскопка и выкопка траншеи

Перед началом монтажа наружных труб водопровода необходимо провести раскопку и выкопку траншеи. Этот этап является одним из важных, так как качественная подготовка места установки обеспечит прочность и долговечность системы.

Для начала определяются место и маршрут прокладки трубы. Проводится маркировка территории, где будет проложена траншея, с учетом глубины залегания трубы и требований нормативных документов. Затем приступают к раскопке и выкопке траншеи.

Траншея для прокладки наружных труб водопровода имеет прямоугольную форму. Ширина и глубина траншеи зависят от диаметра и типа трубы, климатических условий и нагрузок на трубопровод.

Этапы раскопки и выкопки траншеи:

  1. Определение границ и маркеров места, где будет расположена траншея, с помощью ленты или натяжной веревки.
  2. Отметки глубины траншеи, согласно проекту или нормативным требованиям.
  3. Начало раскопки с использование экскаватора или ручных инструментов, в зависимости от объема работ.
  4. Удаление извлеченной почвы и ее временное складирование для последующего использования при закрытии траншеи.
  5. Очистка основания траншеи от острых камней, корней деревьев и других препятствий.
  6. Проверка и укладка песка или щебня на дне траншеи, для обеспечения правильной основы под трубопровод.

По мере продвижения вперед, перед прокладкой трубы, регулярно осматривается выкопанная траншей, чтобы убедиться в правильности ее глубины и ширины. Необходимо также учесть грунтовые и климатические условия, которые могут влиять на работу, такие как замерзание грунта, влажность и т.д.

Траншея после прокладки трубы закапывается и заполняется выкопанным ранее грунтом. При этом необходимо тщательно уплотнить грунт, чтобы обеспечить стабильность и защиту трубопровода от возможного повреждения.

Свод правил

Основным регламентирующим документом, на основании которого осуществляется проектирование и монтаж наружного противопожарного водопровода, является свод правил (кодификация – СП 8-131 30-2009).

Этот документ был утвержден в оригинальной редакции 25 марта 2009 года приказом МЧС РФ, а введен в действие первого мая 2009 года. В соответствии с требованиями действующего законодательства описываемый свод правил был зарегистрирован государственным агентством по техрегулированию и метрологии.

Действующая редакция свода правил по системам противопожарной защиты содержит 11 основных разделов, а также библиографию. Среди наиболее значимых разделов следует выделить основные требования пожарной безопасности к конструкции наружного водопровода, насосным станциям и сетям, нормы расхода воды и т. д.

Кроме того, в одном из разделов документа содержаться ссылки на государственные стандарты (ГОСТы), основные положения которых были использованы при разработке описываемого документа. Правообладателем на тиражирование, распространение и публикацию свода правил является исключительно вышеупомянутое Министерство РФ.

Проектирование инженерных сетей

Монтаж трубопровода

Это процесс достаточно сложный, требующий знаний и опыта. Поэтому лучше доверить его профессионалам. Если планируется устройство водопровода и канализации в небольшой летней даче с простыми схемами, то проектирование можно провести и самостоятельно. Главное — принять во внимания правила проводки и монтажа.

В первую очередь необходимо создать схему системы подачи воды. Для этого определяют место ее забора. Это может быть колодец, скважина или любой открытый водоем вблизи дома — озеро, река, пруд и так далее.

Обязательно при проектировании систем определяют глубину пролегания грунтовых вод и промерзания грунта. Рассчитывают точный показатель потребления воды и ее отвод за сутки (здесь вам нужно знать количество постоянно проживающих в доме людей). От этого показателя будет зависеть мощность и производительность всех частей и узлов.

Именно на основании этих данных и создается проект, подбирается оборудование и делаются расчеты.

Прокладка канализации

Монтаж наружной канализации регламентируется СНиП и технологическими картами. Процесс выполненных операций отражается в книге производства работ. Записи производятся каждый рабочий день с обязательным отражением соответствия операций рабочему проекту.

В ходе выполнения технологических операций производится монтаж греющего кабеля внутри сточного коллектора. Работы проводятся согласно инструкции об установке и эксплуатации теплонагревательного элемента.

Этапы работ:

  1. Устраивается траншея. Обязательное условие – соблюдение необходимого уклона. Верхняя точка находится в месте выхода из здания. Ближайшая, нижняя, – в переливном колодце, в месте соединения с главной магистралью или у местной очистной станции.
  2. Монтируются переливные и смотровые колодцы. Необходимость отражена в проекте. Наличие сооружений вызвано:
  • сложной геологией местности со значительными перепадами высот;
  • длиной сточной магистрали;
  • усложнённой конструкцией наружных систем водосброса.

Проверяется уклон в готовой траншее. Устраивается гравийно-песчаная подушка, – на данном этапе корректируются ошибки, возникшие по уклону траншеи. Монтируется защитный кожух (по необходимости).
Осуществляется прокладка наружных сетей канализации:

  • производится сборка труб в плети (определяется условиями по монтажу канализационных труб);
  • устанавливаются фитинги;
  • выполняется сборка магистрали в целом.

Примечание: на этапе сборки магистрали необходимо осуществить монтаж греющего кабеля внутри коллектора.

Заключительный процесс – проведение пуско-наладочных работ. Состоит из двух подэтапов:

  • проверка при открытой, не засыпанной грунтом траншее;
  • окончательные мероприятия при собранной магистрали и укрытой траншее.

Пред засыпкой проводится визуальный контроль:

  • мест соединений;
  • наличие герметизирующих составов и уплотнителей;
  • соблюдение необходимого уклона канализационной трубы;
  • закрепление (при необходимости) коллектора, наличие разгрузочных опорных точек;
  • правильность подключения электрических элементов греющего кабеля;
  • отсутствие излишних изгибов и соединений.

После засыпки траншеи, проводятся испытательные работы, определяемые рабочим проектом. Самый простой – проливка готовой магистрали водой с замером входящего и выходящего потока по объёму. Количество приходящей воды можно зафиксировать в накопительном колодце септика. Для промышленной водосливной системы целесообразно применять специальную измерительную технику.

Совет. Проливку системы для частного домостроения целесообразно выполнять до закрытия траншеи, – так легче устранить выявленные недостатки.

Испытание наружной канализации и результаты отражаются в соответствующих документах, после чего оформляется акт выполненных работ. Как правильно заполнить документ, – приведено в соответствующем СНиП 3.01.04–1987.

Регистрация всех документов, в том числе, акта выполненных работ, является разрешением на введение в строй и эксплуатацию наружных сетей водопровода и канализации.

Расскажите о нас своим друзьям:

Ввод наружного водопровода в здание

Для ввода труб в здание применяют такие методики:

  1. Заводят трубопроводы через фундамент, просверливая отверстие в бетоне. Для упрощения работ ввод рекомендуется предусмотреть заранее, на стадии изготовления ленточного или монолитного основания.
  2. Проводят трубы между опорами столбчатого или свайного фундамента. Поворот при вводе в здание обязательно утепляется.

При невозможности сделать отверстие в фундаменте применяют ещё один способ ввода – прокладку под основанием. Для этого рекомендуется использовать отрезок трубы большего диаметра, который закапывают под зданием. Внутри него проводится водопровод.

Трубы для наружного водопровода

Для монтажа наружного водопровода можно использовать трубы полипропиленовые, полиэтиленовые, металлопластиковые и т. д., по возможностям.

Лучше же всего — полиэтиленовые трубы. Их можно отличить по синей полосе:

Полиэтилен по-другому называют ПНД (полиэтилен низкого давления).

Трубы из ПНД дешевле полипропиленовых и выдерживают давление до 10 атм. Правда, фитинги для них могут быть дороже (впрочем, возможно, в вашем регионе это не так, сравнивать и выбирать только вам).

У полиэтиленовых труб есть одно преимущество: трубы диаметром до 63 мм выпускаются в бухтах по 100 и 200 метров, благодаря чему можно без всяких промежуточных соединений проложить трубу от колодца до дома и не волноваться, что трубопровод на соединении может потечь.

Читайте так же: Труба для рулевой рейки ваз 2109

Наружный водопровод от колодца (или от врезки в центральный водопровод) к дому ведём трубой 32 мм. Полиэтиленовая труба считается по наружному диаметру: наружный 32 мм – внутренний 25 мм (дюймовый).

Можно, конечно, применить трубы меньшего диаметра. Тогда и условный проход будет меньше, в таком случае воды для дома может не хватать, особенно в часы пиковой нагрузки. А вот большего диаметра не разрешают, потому что тогда может не хватать на всех жителей улицы.

Каких ошибок избегать

Есть наиболее распространенные ошибки, которых стоит избегать при монтаже полипропиленового водопровода. Например, из-за материала труб, напоминающего пластик, некоторые считают, что их можно сгибать. Увы, это не так: для мест с поворотом трубы необходимо использовать специальные уголки. Есть и те, кто при сварке, вставляя один элемент в другой, старается его повернуть. Этого тоже не надо делать, так как нарушается прочность соединения. Наконец, при монтаже на стене трубы холодного водоснабжения лучше всего расположить над трубами с горячей водой. Это дает возможность избежать появления конденсата при эксплуатации водопровода.

Определение и функции наружного водопровода

Наружный водопровод — это система, которая обеспечивает транспортировку питьевой воды от центрального водопроводного хозяйства к конечным потребителям.

Функции наружного водопровода включают:

  • Обеспечение постоянного доступа к качественной питьевой воде;
  • Поддержание необходимого давления в системе для транспортировки воды на большие расстояния;
  • Предотвращение проникновения грязи, песка и других взвешенных частиц в систему;
  • Обеспечение безопасности питьевой воды путем устранения возможных аварий и утечек.

Кроме того, наружный водопровод играет важную роль в экономии ресурсов за счет их более эффективного использования и уменьшения потерь воды, которые могут возникнуть при транспортировке и хранении.

Для обеспечения бесперебойного доступа к воде необходимо регулярно производить техническое обслуживание и ремонт наружного водопровода, а также строго соблюдать правила его эксплуатации.

Подготовительные работы

Практическая прокладка наружных сетей водопровода и канализации начинается с разметочных работ на строительном участке и подготовке необходимых материалов. Включает в себя этапы:

  • определение местоположения напорных и сточных систем;
  • местонахождение промежуточных и смотровых колодцев;
  • точки выхода из здания и входа в главную магистраль или местную очистную систему;
  • уточняется состав грунта по горизонту и вертикали, уровень грунтовых вод;
  • намечаются стороны выкладки грунта при рытье траншей;
  • отводится место стоянки для техники и хранения труб.

В холодное время года определяется, как сделать подогрев земли или бетонной подушки.

Процесс укладки коммуникаций

Монтаж наружных сетей водопровода и канализации состоит из нескольких подэтапов:

  • устройство наружных сетей напорного водопровода;
  • прокладка канализации;
  • проверка, пуско-наладочные работы;
  • приёмка в работу готовых коммуникаций.
  • Устройство напорного водопровода

Напорные магистрали прокладываются в соответствии с правилами, разработанными на основе СНиП. Учитывается:

  • глубина прокладки;
  • устройство защитного кожуха;
  • условия труда монтажников и сварщиков;
  • месторасположение техники и другие регламенты.

Как работает наружный водопровод?

Наружный водопровод представляет собой сеть труб, которые расположены в земле и доставляют воду в жилые дома и другие здания. Обычно водопровод проходит под землей на глубине не менее двух метров, чтобы не замерзать зимой и не перегреваться летом.

На начальном этапе работы наружного водопровода происходит подготовка места под закладку труб и укладка самих труб. Трубы соединяются комбинезонами. Таким образом, образуется закрытая система труб. Водопровод включается после установки всех звеньев, проверки на герметичность и промывки труб.

На рисунке ниже показано устройство наружного водопровода:

Компоненты системыОписание
Водонапорная башня или насосная станцияИсточник воды для наружного водопровода. Большой резервуар придает воде дополнительное давление.
ТрубыТрубы состоят из различных материалов, включая сталь, пластмассу и асбестоцемент. Некоторые трубы также имеют защитное покрытие, чтобы предотвратить коррозию.
Арматура и затворыАрматура и затворы управляют потоком воды и защищают систему от утечек и повреждений.
Гидранты и шкафыГидранты и шкафы используются для регулирования потока воды и для обслуживания трубопроводов.

На процесс работы наружного водопровода влияют многие факторы, включая давление воды, температуру, скорость потока и другие. Регулярное обслуживание и настройка важны для сохранения работоспособности водопровода и предотвращения аварий и утечек.

Горячее водоснабжение:

Система горячего водоснабжения запроектирована централизованной, присоединяемая к закрытой системе теплоснабжения через теплообменник, находящийся в тепловом узле. Здесь же (в тепловом узле) предусмотрена установка стальной воронки ø300мм для опорожнения системы отопления.

Сеть холодного и горячего водоснабжения в пределах теплового узла запроектирована из труб  стальных водогазопроводных оцинкованных по ГОСТ 3262-75*. Магистральные трубопроводы, проходящие под потолком здания (в подшивном потолке) и под-водящие трубопроводы к санприборам выполнены из полипропиленовых труб PPRC ∅20-40  PN20 “Рандом Сополимер” по ТУ 2248-032-11284581-98.

Трубопроводы систем В1, Т3, Т4, прокладываемые в тепловом узле изолировать холстами из микротонкого и ультратонкого штапельного волокна из горных пород толщиной 40 мм с покрывным слоем из стеклопластика рулонного по ТУ 6-11-145-80.

При присоединении трубопроводов холодного и горячего водоснабжения в качестве уплотнителя для резьбовых соединений применять льняную прядь, пропитанную суриком или белилами, замешанными на натуральной олифе. Установку санприборов и монтаж подводок к ним производить специализированной монтажной организацией.

Для увеличения нажмите на картинку
