Требования строительных норм
Как правило, частный застройщик начинает работы исходя из финансовых возможностей. Выбирается теплый период – ранняя осень, весна, лето. Но погода и температура окружающей среды меняется в течение года и редко соответствуют оптимальным условиям созревания бетона.
Отсюда предварительный вывод: нельзя однозначно ответить на вопрос, какое время должен простоять фундамент или другая конструкция после заливки. Ведь набор монолитом прочности ускоряется либо замедляется с изменением температуры воздуха.
В монолитном строительстве существует понятие распалубочной прочности – величины, достаточной для снятия защиты с бетона и продолжения работ. Вопрос регламентируется документом СП 70.13330.2012 (п. 5.4) и устаревшим СНиП 3.03.01–87 «Нагрузки и воздействия». Значение распалубочной прочности зависит от типа конструкции:
- армированные ленточные и плитные фундаменты, отмостки, армопояса – 50% от марочной (проектной) прочности;
- столбы, колоны и прочие вертикальные изделия – 0.2 МПа;
- монолитные перекрытия, бетонные лестницы протяженностью до 6 м – 70%
- то же, длиной свыше 6 метров – 80%.
Вывод второй: в частном домостроении, где обычно используются ленточные фундаменты и другие малоответственные конструкции, демонтаж опалубки производится по достижении 50% от прочностного потенциала бетона.
Опалубки несущих и ответственных конструкций разбираются по достижении 70—80% твердости монолита
Исключение – железобетонные лестничные пролеты, отливаемые по месту, которые требуется выдержать до 70%. Остается выяснить, за какое время монолит наберет половину либо 70% проектной твердости.
Строительные нормы
Если процесс производится в домашних условиях, то измерить этот фактор нереально, поэтому ориентируются на время, которое выделено на процесс застывания и температуру воздуха. После снятия можно продолжать работы и нагружать бетонную основу. Начинать работу желательно в тёплый период, когда количество осадков небольшое.
Чаще всего это ранняя осень, весна, лето, в это время погода и температура окружающей среды максимально подходят для качественной укладки и быстрого высыхания основы. В строительстве существует термин распалубочной прочности, который указывает на время снятия защиты с бетона и дальнейшего продолжения процесса.
Это значение зависит от типа конструкции. Для армированных ленточных и плиточных оснований, отмостки и армопояса он составляет 50% от марочной проектной прочности. В таком случае можно быстро продолжить работу и возвести здание. При затвердевании столбов, колонн и вертикальных изделий распалубочная прочность составляет около 30% от общей прочности. Для монолитных перекрытий и бетонных лестниц показатель должен составлять около 70%, поскольку на основу будет произведено сильное давление. Это может повлиять на поверхность и при недостаточном затвердении приведёт к разрушению.
Исключением являются железобетонные лестничные пролёты, которые устанавливаются на основу, застывшую до 70%. Для того чтобы основа была качественной и хорошо выдерживала механические нагрузки, надо точно определить время, по истечении которого нужно разбирать опалубку.
Важный вопрос
Хотя химическая реакция кристаллизации частиц материала и связка их между собой происходит в стандартном режиме, все же окружающие факторы имеют влияние на этот процесс. Процедура протекает в два этапа. Сначала происходит схватывание в оптимальных условиях, которое занимает несколько часов.
Первичное затвердевание не может быть основой для продолжения работы, но является показателем качества бетона, уровня размешивания смеси и возможности принятия формы, которую даёт опалубка. Это важный элемент, поскольку можно увидеть, достаточно ли плотный фундамент, и добавить густоты с помощью цемента.
Второй фактор — это набор марочной прочности. Он происходит после 90% получения ожидаемой твёрдости, остальные проценты зависят от того, как влияют окружающие условия. Этот процесс может завершиться уже через несколько лет после строительства. Поэтому снятие опалубки не является стандартным процессом для всех типов работы, зависит от следующего:
- типа материала;
- факторов окружающей среды;
- количества влаги;
- температурного режима.
Для того чтобы замедлить процесс высыхания, используется метод «шевеления». Он актуальный при транспортировке бетона специальными смесителями. Если говорить о стандартных условиях, при достаточном уровне влажности в воздухе бетонная смесь может достичь нужной прочности приблизительно за трое суток, а затвердеть на 75−80% за неделю.
Если температура воздуха отличается, в нем много влаги, то время отвердевания может увеличиваться или уменьшаться. Строители советуют пользоваться таблицей, которая считывает температуру воздуха и указывает на прочность бетона. За основу берётся среднесуточная температура воздуха. Благодаря вычислениям можно узнать, через сколько дней можно снимать опалубку с ленточного фундамента или другого типа основы.
Факторы, влияющие на прочность
Нельзя упускать из виду влияние окружающей среды. Большую роль в наборе прочности основой играет режим влажности. В жаркое время открытый твердеющий монолит поддаётся влиянию окружающей среды. Первое солнце сильно пригревает поверхность бетона и быстро испаряет влагу. Поверхность застывает быстрее, влага в основе сосредотачивается, в результате чего на поверхности возникает трещина.
- Поэтому в процессе высыхания строители советуют увлажнять поверхность.
- Химическая реакция ускоряется, но из-за этого отвердевания происходит неравномерно. Бетон покрывается трещинами и неровностями, верхняя часть начинает рассыпаться и крошиться. Мастера советуют для исключения разрушительных процессов добавлять воду на поверхность с помощью распылителей.
- После этого надо укрывать поверхность для создания парникового эффекта, чтобы влага равномерно испарялась изнутри, но при этом не пересыхала поверхность.
Когда убирать опалубку с горизонтальных перекрытий
Горизонтальные литые конструкции встречаются нечасто. Фундамент на дачном участке заливает каждый третий владелец, а вот отливать перекрытия намного сложнее. Здесь и мощные опалубки с жесткими опорами нужны, и проводить работы надо аккуратно. В случае непредвиденной ситуации бетон не просто разольется, а упадет на голову, что может повлечь травмы. Намного удобнее использовать готовые элементы перекрытия или первоначально отлить их на земле, а затем уже монтировать на высоте. Но если выбран был именно вариант высотного литья, то имеем следующие данные:
- при среднесуточной температуре 1 градус снимаем опалубку через 28 дней;
- при среднесуточной температуре 5 градусов снимаем опалубку через 21 день;
- при среднесуточной температуре 10 градусов снимаем опалубку через 15 дней;
- при среднесуточной температуре 15 градусов снимаем опалубку через 9 дней;
- при среднесуточной температуре 20 градусов снимаем опалубку через 7 дней;
- при среднесуточной температуре 25 градусов снимаем опалубку через 6 дней;
- при среднесуточной температуре 30 градусов снимаем опалубку через 5 дней;
- при среднесуточной температуре 35 градусов снимаем опалубку через 4 дня.
Как видно, длительность выдержки увеличивается по сравнению с вертикальными конструкциями, это связано с тем, что СНиП и другие нормативные документы указывают на обязательное достижение литьем 70 % прочности.
Не торопитесь демонтировать опалубку, преждевременно убранная подпорка может захватить с собой часть незастывшего бетона, что заставит побегать вдоль конструкции с ведром и мастерком, как говорится «Поспешишь – людей насмешишь».
Когда снимать опалубку с фундамента и как?
Бытует мнение, что демонтаж подпирающих конструкций можно начинать, как только фундамент выдерживает вес человека и по нему можно ходить. Данный совет дают опытные строители, но в домашних условиях применять его не стоит. Во-первых, есть шанс, что раствор не схватился, и мы деформируем верхний слой. Во-вторых, когда строите дом для себя – нет необходимости торопиться.
Идеальным вариантом является отливка конструкции в конце лета или начале осени, в это время наблюдается достаточная влажность, а также отсутствует сильная жара, что идеально подходит для такой работы. К тому же, отлитый фундамент должен перезимовать. Зимние морозы и весенние ручьи проверят всю конструкцию на прочность, возможность проседания почвы под нагрузкой и другие параметры. Если в литье присутствуют изъяны, то весной все они «окажутся на поверхности».
Однако не стоит оставлять литье в опалубке на зиму, деревянные листы зимой начнут разбухать, и тут уже вариантов немного – они либо раздвинут подпорки, либо начнут проверять фундамент на прочность. Со стальными листами попроще, но тут проблема кроется в национальном менталитете и желании наживы, их могут просто украсть. Снятие конструктивных элементов опалубки следует начинать с угловых или выступающих элементов, именно эти части литья застывают быстрее всего. А значит, пока они демонтируются, основное бетонное литье еще немного подсохнет и затвердеет.
Снимать необходимо как можно более аккуратно, ни в коем случае не надо срывать листы подъемниками или автомобилем. Иначе можно повредить не только саму опалубку, но и застывший бетон. После угловых частей приступаем к основным пролетам. Извлекаются из грунта подпирающие сваи, а после них прилегающие к бетону листы. Если перед монтажом листы не были пропитаны маслом, специальной жидкостью, обернуты в полиэтилен или бумагу, то отодрать их будет сложнее, особенно если они деревянные.
Нужно ли демонтировать опалубку
Существует ли необходимость в снятии опалубки после заливки фундамента? Начать следует с того, что опалубочные элементы являются наборами многоразового применения, и если ведется крупное строительство, то опалубка снимается и выставляется на новом участке.
Снятие опалубки назначается в тот момент, когда залитый бетон набирает нужную (распалубочную) прочность. Затягивать с таким видом работ не рекомендуется, потому что снизится оборачиваемость конструкции, возрастет показатель адгезии (сцепляемости) с бетонной конструкцией. При необоснованном затягивании сроков демонтажа опалубки со старого фундамента в дальнейшем усилия по таким видам работ значительно увеличиваются. Результатом оказываются деформирования опалубочных щитов, повреждения поверхности бетонных конструкций.
Когда можно снять опалубку
Принято считать, что бетон набирает марочную прочность лишь через 28 дней после того, как будет произведена заливка фундамента. Но это происходит только в определенных температурных условиях. Примерные данные можно посмотреть в таблице.
Кроме того, на процесс схватывания и отверждения монолита оказывает влияние влажность воздуха. Не зря цементную поверхность первые несколько дней обильно смачивают водой и накрывают пленкой, не давая влаге слишком быстро испаряться. В противном случае гидратация цемента произойдет неправильно и бетон не сможет набрать нужной прочности. В нем появятся трещины, заделка которых не приведет к требуемому результату. В итоге, несущая способность фундамента даже через 30 дней окажется недостаточной для того, чтобы выдержать нагрузки от надземной части дома.
Но нужно ли оставлять опалубку на столь продолжительное время? Ведь для дома большой площади, в целях экономии средств, ее приходится переставлять с участка на участок, производя заливку фундамента поэтапно. Сколько же времени, в этом случае понадобиться для проведения нулевых работ? Вот здесь-то и начинаются разногласия.

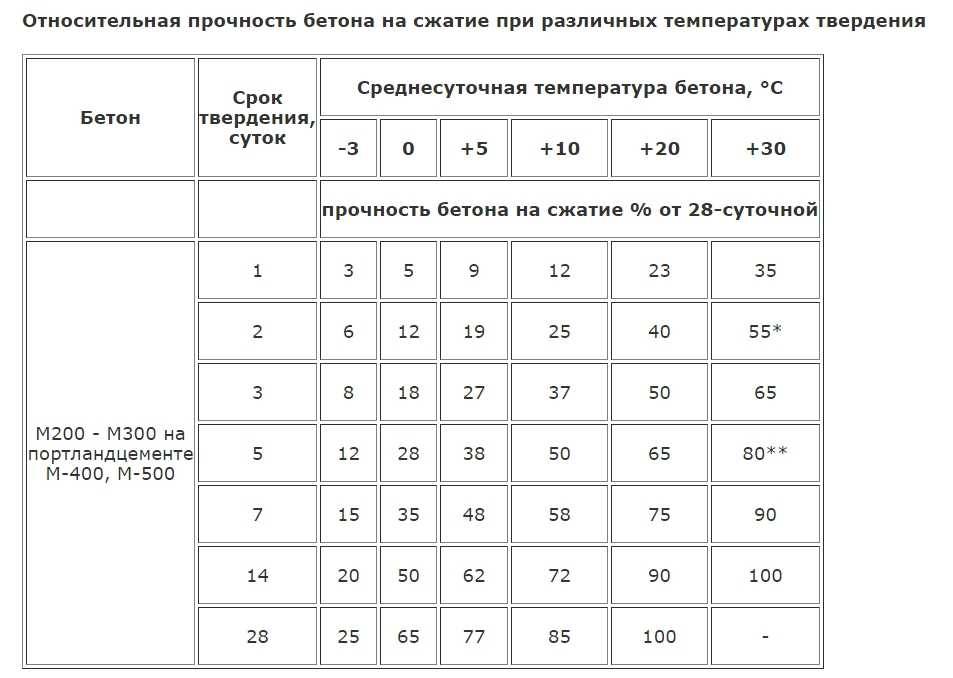

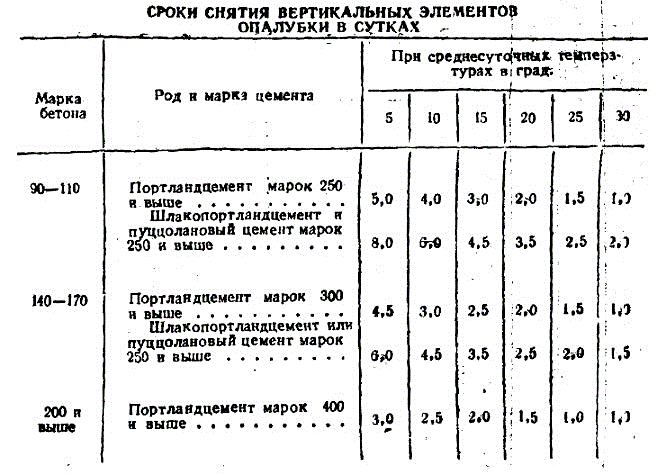

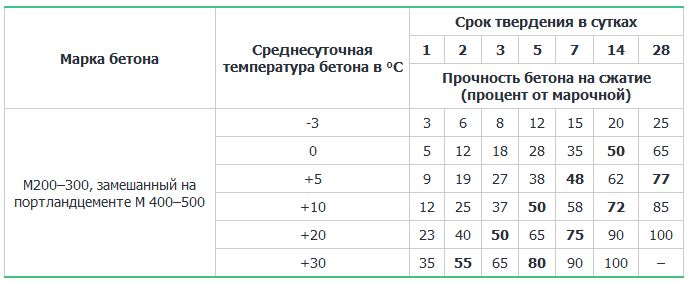

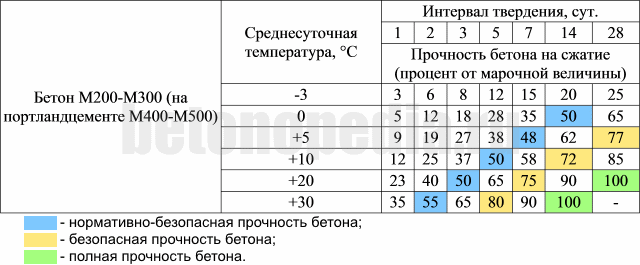

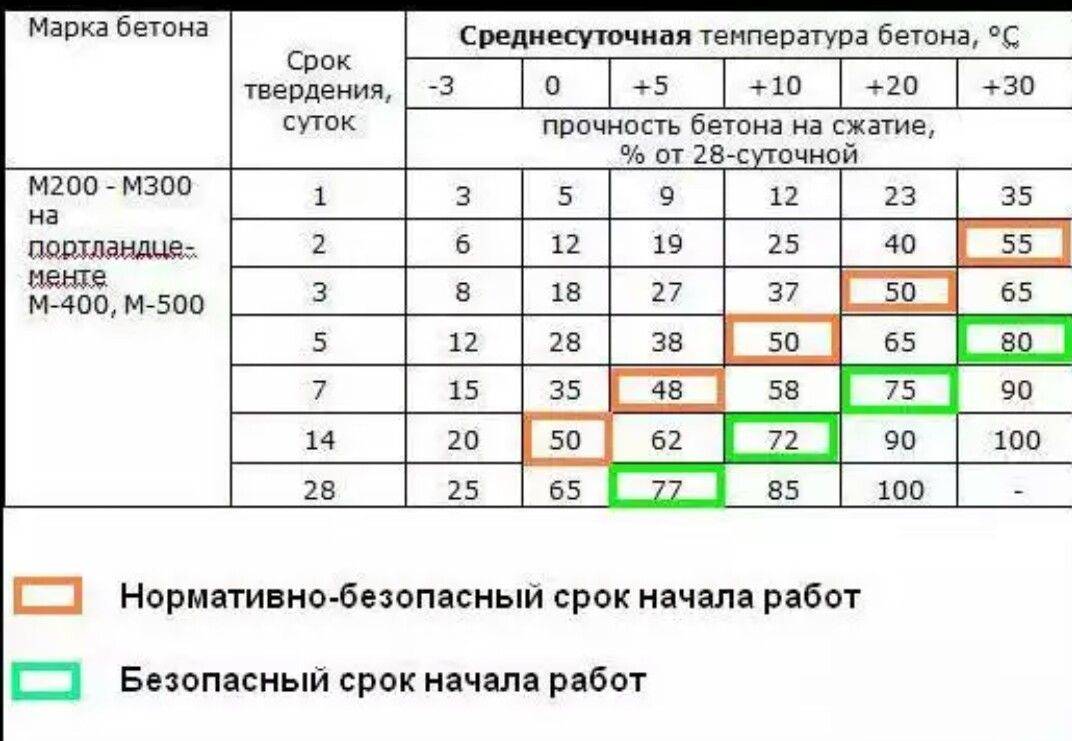

В нормативах СНиП 3.03.01-87 говорится о том, что минимальная прочность бетонной конструкции, когда снимать опалубку с фундамента становится безопасно, должна указываться в индивидуально выполненном или типовом ППР. Но частные застройщики не всегда имеют на руках подобный документ. В данной ситуации можно руководствоваться следующими принципами по срокам демонтажа короба или боковых стенок с бетонного монолита:
- для горизонтальных и наклонных элементов – после набора 70-процентной прочности при длине конструкции до шести метров и 80-процентной – при длине более шести метров;
- для вертикальных элементов – при достижении прочности 0,2…0,3МПа;
- для возможности передвижения людей по бетонной поверхности или при необходимости заливки вышерасположенных конструкций – после обретения монолитом прочности более 1,5 МПа.
Исходя из данных таблицы, можно определить, что при 20-ти градусной среднесуточной температуре окружающего воздуха опалубку с монолитного фундамента допускается снимать не раньше, чем через шесть-восемь дней, а при пятиградусной – лучше выждать 28-дневный срок. Но это в том случае, если будет соблюдаться правильный уход за бетоном в период его схватывания.
Демонтаж опалубки на незагруженных участках фундамента допускается выполнять ранее – после набора бетоном 50-процентной прочности. При этом необходимо придерживаться правила – конструкция должна иметь нижнюю опору по всей площади. Для ростверков, возвышающихся над землей, такое условие разопалубки не приемлемо.
Данные, указанные в выше расположенной таблице, являются условными, так как на процесс затвердения монолита влияет достаточно много факторов:
- размеры фундамента;
- температурно-влажностный режим;
- использование в растворе добавок;
- качество ухода за бетоном и т.д.
Разумнее будет оставить конструкцию в покое, пока она не наберет проектную прочность. Но если нужно будет снять опалубку через одну-две недели, то следует в обязательном порядке исследовать контрольный элемент. На одни лишь цифры, предоставленные в таблице, ставку делать не следует.
Оптимальным сезоном для устройства фундамента считается ранняя осень. В этот период особой жары уже нет, а морозные ночи еще не наступают. Ничего плохого нет в том, что будущему основанию дома придется перезимовать. Это даже на пользу – весной появятся возможные просадки грунта под нагрузкой, да и качество монолита даст о себе знать после мороза и оттепели. Но оставлять конструкцию в опалубке надолго не рекомендуется. Древесина в сложных погодных условиях начнет разбухать и промерзать, что может привести к нарушению целостности структуры бетонного камня, а металл наверняка заинтересует любителей поживиться за чужой счет.
На самом деле торопиться со снятием опалубки не стоит, особенно в случае самостоятельной застройки. Спешка ни к чему хорошему не приведет, кроме деформаций монолита, сколов и трещин. Определить в домашних условиях, через сколько суток бетон затвердеет настолько, чтобы демонтаж короба не повлек за собой потерю прочности конструкции, практически невозможно. Да и зачем делать все впопыхах? Добротный дом должен строиться основательно!
Влияние типа постройки
Следующим фактором, определяющим сроки затвердевания бетона, является ожидаемая нагрузка. Строительные нормы указывают, сколько процентов от марочной прочности необходимо набрать для снятия опалубки без риска деформации конструкции, и, в зависимости от ее типа, они составляют:
- Для вертикальных стен — 0,2–0,3 МПа.
- Для армированных железобетонных конструкций с пористым наполнителем, ленточных фундаментов — не менее 3,5 МПа и 50 % от марочной прочности.
- Для горизонтальных перекрытий и лестниц с длиной проема до 6 м — от 70 %.
- Для тех же конструкций с размерами от 6 м — не менее 80 %.
То есть при среднесуточной температуре в +10 °C щиты с монолитного перекрытия можно снимать по истечении 14 дней, с лестницы длиной свыше 6 м при тех же условиях — через месяц. Для точного определения: через сколько дней будет допустим демонтаж, рекомендуется сделать контрольную заливку небольшого кирпича и оценить степень его затвердевания. Примечательно, что на сроки не влияет объем монолита или фундамента, свойства бетона задаются его структурой и составом. В целом, вертикальные стены и балки освобождаются от каркаса быстрее (на 3–4 день летом, на 7 — зимой и осенью), а горизонтальные перекрытия и пролеты нуждаются в более длительной фиксации (от 2 недель до месяца).
Рекомендации по снятию
Для качественного бетонирования обеспечивают оптимальный уход за поверхностью, огораживают опалубку от случайных механических повреждений. Делается все возможное для минимизации усадки в течение первых дней после заливки фундамента или перекрытия. Явные дефекты устраняются сразу, как и проверка опалубки на прочность. Желательно вычислить заранее, сколько дней потребуется для застывания конкретной марки цементного раствора, и вносить коррективы с учетом погодных условий. Иногда определяют: когда снимать опалубку, на основании визуального осмотра, на вертикальных конструкциях демонтаж допускается после образования тонких щелей между досками и бетоном (обычно на 3–4 день).
Для удобства работы щиты или доски предварительно смазываются специальными составами или оборачиваются пленкой. Силовое воздействие исключается, не разрешается снимать опалубку с помощью подъемной техники или любых действий, способных деформировать поверхность. Помимо повреждения основания или балки, это чревато разрушением пригодного к многократному использованию опалубочного материала.
Демонтаж щитов с ленточного фундамента начинается с наименее нагруженных участков, углов и открытых краев, он всегда проводится сверху вниз. Металлические детали и крепежи, соединительные брусья в продольных сборных конструкциях снимаются первыми: срезаются или откручиваются, после чего щиты часто отпадают сами. Неподдающиеся области аккуратно отделяются путем вбивания деревянного клина, без ударов сверху на фундамент.
Особого внимания требуют участки с проемами для будущих коммуникаций, желательно заранее продумать количество отверстий и составить схему их размещения. При сомнении в ответе на вопрос: через сколько дней можно снимать опалубку с фундамента, лучше выждать лишние 2–3 суток, это не будет лишним, особенно при проведении работ прохладной осенью или летом, но при условиях перепадов температуры и влажности.
Строительные нормы
Если процесс производится в домашних условиях, то измерить этот фактор нереально, поэтому ориентируются на время, которое выделено на процесс застывания и температуру воздуха. После снятия можно продолжать работы и нагружать бетонную основу. Начинать работу желательно в тёплый период, когда количество осадков небольшое.
Чаще всего это ранняя осень, весна, лето, в это время погода и температура окружающей среды максимально подходят для качественной укладки и быстрого высыхания основы. В строительстве существует термин распалубочной прочности, который указывает на время снятия защиты с бетона и дальнейшего продолжения процесса.
Это значение зависит от типа конструкции. Для армированных ленточных и плиточных оснований, отмостки и армопояса он составляет 50% от марочной проектной прочности. В таком случае можно быстро продолжить работу и возвести здание. При затвердевании столбов, колонн и вертикальных изделий распалубочная прочность составляет около 30% от общей прочности. Для монолитных перекрытий и бетонных лестниц показатель должен составлять около 70%, поскольку на основу будет произведено сильное давление. Это может повлиять на поверхность и при недостаточном затвердении приведёт к разрушению.
Исключением являются железобетонные лестничные пролёты, которые устанавливаются на основу, застывшую до 70%. Для того чтобы основа была качественной и хорошо выдерживала механические нагрузки, надо точно определить время, по истечении которого нужно разбирать опалубку.
Важный вопрос
Хотя химическая реакция кристаллизации частиц материала и связка их между собой происходит в стандартном режиме, все же окружающие факторы имеют влияние на этот процесс. Процедура протекает в два этапа. Сначала происходит схватывание в оптимальных условиях, которое занимает несколько часов.
ЧИТАТЬ Как правильно постелить ламинат на бетонный пол своими руками Первичное затвердевание не может быть основой для продолжения работы, но является показателем качества бетона, уровня размешивания смеси и возможности принятия формы, которую даёт опалубка. Это важный элемент, поскольку можно увидеть, достаточно ли плотный фундамент, и добавить густоты с помощью цемента.
Второй фактор — это набор марочной прочности. Он происходит после 90% получения ожидаемой твёрдости, остальные проценты зависят от того, как влияют окружающие условия. Этот процесс может завершиться уже через несколько лет после строительства. Поэтому снятие опалубки не является стандартным процессом для всех типов работы, зависит от следующего:
- типа материала;
- факторов окружающей среды;
- количества влаги;
- температурного режима.
Для того чтобы замедлить процесс высыхания, используется метод «шевеления». Он актуальный при транспортировке бетона специальными смесителями. Если говорить о стандартных условиях, при достаточном уровне влажности в воздухе бетонная смесь может достичь нужной прочности приблизительно за трое суток, а затвердеть на 75−80% за неделю.
Если температура воздуха отличается, в нем много влаги, то время отвердевания может увеличиваться или уменьшаться. Строители советуют пользоваться таблицей, которая считывает температуру воздуха и указывает на прочность бетона. За основу берётся среднесуточная температура воздуха. Благодаря вычислениям можно узнать, через сколько дней можно снимать опалубку с ленточного фундамента или другого типа основы.
Факторы, влияющие на прочность
Нельзя упускать из виду влияние окружающей среды. Большую роль в наборе прочности основой играет режим влажности. В жаркое время открытый твердеющий монолит поддаётся влиянию окружающей среды. Первое солнце сильно пригревает поверхность бетона и быстро испаряет влагу. Поверхность застывает быстрее, влага в основе сосредотачивается, в результате чего на поверхности возникает трещина.
- Поэтому в процессе высыхания строители советуют увлажнять поверхность.
- Химическая реакция ускоряется, но из-за этого отвердевания происходит неравномерно. Бетон покрывается трещинами и неровностями, верхняя часть начинает рассыпаться и крошиться. Мастера советуют для исключения разрушительных процессов добавлять воду на поверхность с помощью распылителей.
- После этого надо укрывать поверхность для создания парникового эффекта, чтобы влага равномерно испарялась изнутри, но при этом не пересыхала поверхность.
Как происходит созревание бетона
Под созреванием бетона понимается химический процесс, в результате чего изменяются физические свойства раствора, который приобретает нужную твердость. При этом вода участвует в реакции гидратации цемента, которая имеет необратимый характер.
В цемент входит четыре основных компонента, отвечающих за его свойства:
- Трехкальциевый силикат – основной компонент, берущий участие в гидратации, в результате которой повышается температура состава, и он набирает прочность.
- Двухкальциевый силикат продолжает затвердевать в течение нескольких лет, в результате чего монолит становится прочнее.
- Трехкальциевый алюминат отвечает за скорость застывания в первые сутки после укладки строительного раствора.
- Четырехкальциевый алюмоферрит – необходим для затвердевания на завершающей стадии схватывания.
Созревание бетона происходит в течение 28 дней при температуре около 20⁰С. Но это идеальные условия, редко встречающиеся. В реальности они зависят от температуры и показателя влажности окружающей среды. Процесс созревания происходит в два этапа. Сначала идет схватывание, которое происходит от нескольких часов до суток. Схватившийся бетон теряет подвижность и сохраняет форму. Чтобы замедлить этот процесс используют свойство тиксотропии – замедление схватывания при шевелении раствора. Его применяют при транспортировке в автомиксерах. До схватывания бетон можно утрамбовывать, изменять геометрическую конфигурацию без ухудшения его характеристик.
Набор прочности бетона происходит длительное время, считается, что он не прекращается несколько лет. В течение 28 суток даже при идеальных условиях раствор набирает до 98% расчетного показателя. В этот период протекают химические реакции, превращающие мягкий раствор в прочный монолит.

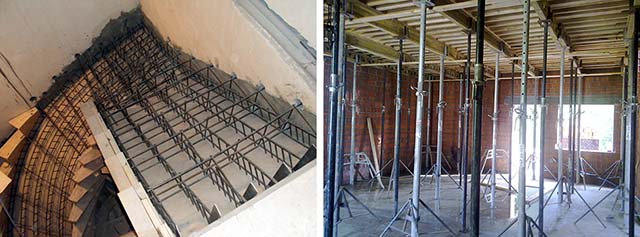

Через какое время после заливки бетона можно снимать опалубку. Подготовительные работы
Прежде, чем выполнить заливку бетона в опалубку, проводятся подготовительные мероприятия, связанные с подбором необходимых инструментов, приготовлением бетонной смеси и обустройством площадки.
Бетон выбирается с учетом необходимых характеристик и погодных условий, особенностей почвенного состава. Чтобы увеличить показатель прочности готовой конструкции, устанавливается стальной арматурный каркас.
Бетон для заливки в опалубку можно приготовить самостоятельно, смешивая в нужных пропорциях песок, цементный материал, щебенку и воду, либо приобрести готовую смесь.
Для такой работы понадобятся:
- лопаты разные;
- ведра, емкость для замешивания или бетоносмеситель;
- мерная тара.
Кроме этого, готовится опалубочная система, соответствующая определенным требованиям:
- материал щитов должен быть прочным, чтобы надежно защищать железобетонную конструкцию от деформирований;
- внутренние поверхности должны отличаться гладкостью, чтобы обеспечивать легкий демонтаж и ровность залитой поверхности;
- вся конструкция не должна иметь щелей.
Чтобы точно выставить опалубку, потребуются отвесы и уровни. Для креплений используются струбцины, распорки и подпорные элементы.
В первую очередь для заливки бетона монтируется опалубка. Опалубочные щиты должны стоять вертикально, не образовывать щелей, через которые начнет вытекать бетонная смесь. Диагонали противоположных углов могут иметь максимальное расхождение не более, чем на три сантиметра.
Вслед за установкой опалубки выполняется чистка ее внутренних поверхностей, устанавливается арматурный каркас. Металлическая конструкция в обязательном порядке оснащается фиксаторными элементами, которые препятствуют прутьям контактировать с земляной и опалубочной поверхностями.
Остается с помощью строительного уровня проконтролировать ровность, натянуть разметочный шнур и выполнить заливку.
